住建部《关于印发城市黑臭水体整治——排水口、管道及检查井治理技术指南(试行)》的通知发布如下(全文)

放大字体  缩小字体 发布日期:2016-09-20  浏览次数:1008
核心提示:住建部《关于印发城市黑臭水体整治——排水口、管道及检查井治理技术指南(试行)》的通知发布如下。 住建部《关于印发城市黑臭水体整治——排水口、管道及检查井治理技术指南(试行)》的通知发布如下(全文) 来源:住房城乡建设部
中国给水排水2024年污水处理厂提标改造(污水处理提质增效)高级研讨会(第八届)邀请函暨征稿启事

中国给水排水2024年污水处理厂提标改造(污水处理提质增效)高级研讨会(第八届)邀请函暨征稿启事

住建部《关于印发城市黑臭水体整治——排水口、管道及检查井治理技术指南(试行)》的通知

从住建部获悉,关于印发城市黑臭水体整治——排水口、管道及检查井治理技术指南(试行)的通知已经下发。详情如下:

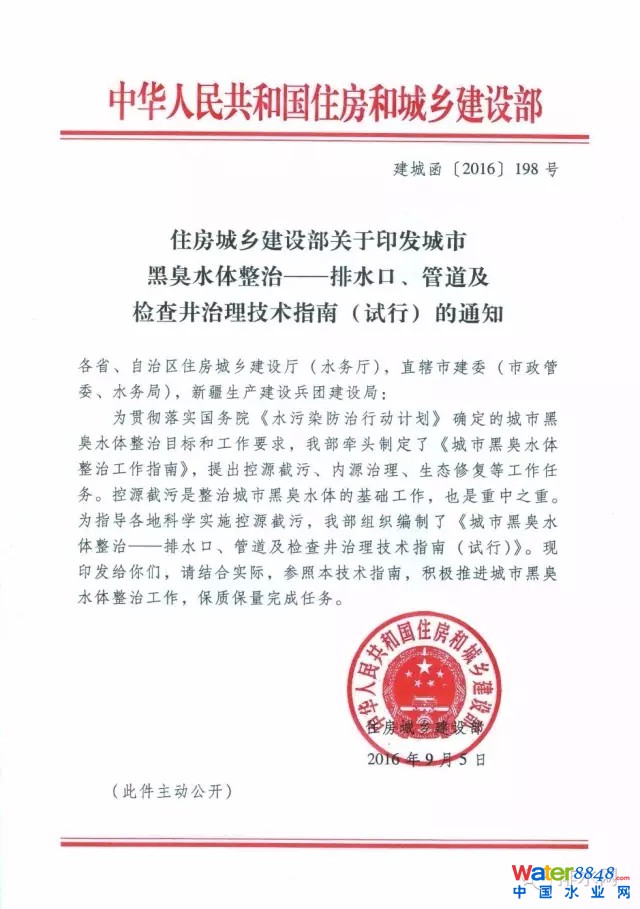

  住房城乡建设部关于印发城市黑臭水体整治——排水口、管道及检查井治理技术指南(试行)的通知

  建城函[2016]198号

  各省、自治区住房城乡建设厅(水务厅),直辖市建委(市政管委、水务局),新疆生产建设兵团建设局:

  为贯彻落实国务院《水污染防治行动计划》确定的城市黑臭水体整治目标和工作要求,我部牵头制定了《城市黑臭水体整治工作指南》,提出控源截污、内源治理、生态修复等工作任务。控源截污是整治城市黑臭水体的基础工作,也是重中之重。为指导各地科学实施控源截污,我部组织编制了《城市黑臭水体整治——排水口、管道及检查井治理技术指南(试行)》。现印发给你们,请结合实际,参照本技术指南,积极推进城市黑臭水体整治工作,保质保量完成任务。

  中华人民共和国住房和城乡建设部

  2016年9月5日

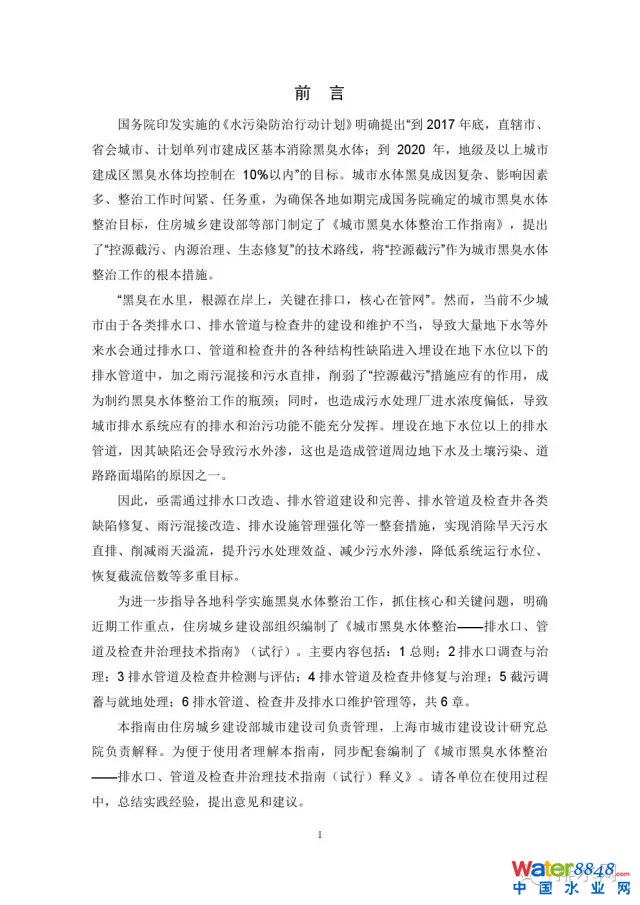

  前言

  城市黑臭水体整治——排水口、管道及检查井治理技术指南(试行)住房城乡建设部2016年8月前言国务院印发实施的《水污染防治行动计划》明确提出“到2017年底,直辖市、省会城市、计划单列市建成区基本消除黑臭水体;到2020年,地级及以上城市建成区黑臭水体均控制在10%以内”的目标。城市水体黑臭成因复杂、影响因素多、整治工作时间紧、任务重,为确保各地如期完成国务院确定的城市黑臭水体整治目标,住房城乡建设部等部门制定了《城市黑臭水体整治工作指南》,提出了“控源截污、内源治理、生态修复”的技术路线,将“控源截污”作为城市黑臭水体整治工作的根本措施。

  “黑臭在水里,根源在岸上,关键在排口,核心在管网”。然而,当前不少城市由于各类排水口、排水管道与检查井的建设和维护不当,导致大量地下水等外来水会通过排水口、管道和检查井的各种结构性缺陷进入埋设在地下水位以下的排水管道中,加之雨污混接和污水直排,削弱了“控源截污”措施应有的作用,成为制约黑臭水体整治工作的瓶颈;同时,也造成污水处理厂进水浓度偏低,导致城市排水系统应有的排水和治污功能不能充分发挥。埋设在地下水位以上的排水管道,因其缺陷还会导致污水外渗,这也是造成管道周边地下水及土壤污染、道路路面塌陷的原因之一。

  因此,亟需通过排水口改造、排水管道建设和完善、排水管道及检查井各类缺陷修复、雨污混接改造、排水设施管理强化等一整套措施,实现消除旱天污水直排、削减雨天溢流,提升污水处理效益、减少污水外渗,降低系统运行水位、恢复截流倍数等多重目标。

  为进一步指导各地科学实施黑臭水体整治工作,抓住核心和关键问题,明确近期工作重点,住房城乡建设部组织编制了《城市黑臭水体整治——排水口、管道及检查井治理技术指南》(试行)。主要内容包括:1总则;2排水口调查与治理;3排水管道及检查井检测与评估;4排水管道及检查井修复与治理;5截污调蓄与就地处理;6排水管道、检查井及排水口维护管理等,共6章。

  本指南由住房城乡建设部城市建设司负责管理,上海市城市建设设计研究总院负责解释。为便于使用者理解本指南,同步配套编制了《城市黑臭水体整治——排水口、管道及检查井治理技术指南(试行)释义》。请各单位在使用过程中,总结实践经验,提出意见和建议。

  本指南主编单位:

  上海市城市建设设计研究总院

  本指南参编单位:

  住房和城乡建设部城镇水务管理办公室

  同济大学

  中国城市规划设计研究院

  福州市规划设计研究院

  上海市政工程设计研究总院(集团)有限公司

  上海市排水管理处

  上海誉帆环境科技有限公司

  管丽环境技术(上海)有限公司

  武汉圣禹排水系统有限公司

  汩鸿(上海)环保工程设备有限公司

  上海凡清环境工程有限公司

  北京派普维尔工程技术有限公司

  北京绿恒科技有限公司

  北京排水集团装备产业有限公司

  主要编制人员:

  唐建国 张杰 王家卓 高学珑 孙跃平 朱军 陆松柳 刘凡清 庄敏捷 李田 李习洪 卫东 徐慧纬 陈玮 高伟 叶茂 周超 陈灿 宋小伟 杨后军 魏锋 李浩 吴思全 江建权 吴坚慧 郁片红 王诗烽 周传庭 陈嫣 谢胜 胡龙 李通 贾超 尹磊 朱珑珑 纪莎莎 潘赛 蔡晙雯 周佚芳 范锦 张崭华 高琼

  主要审查专家:

  张杰 张悦 杨向平 张辰 李艺 曹燕进 何伶俊 牛璋彬 许光明 张剑 赵冬泉 王增义 谢小青

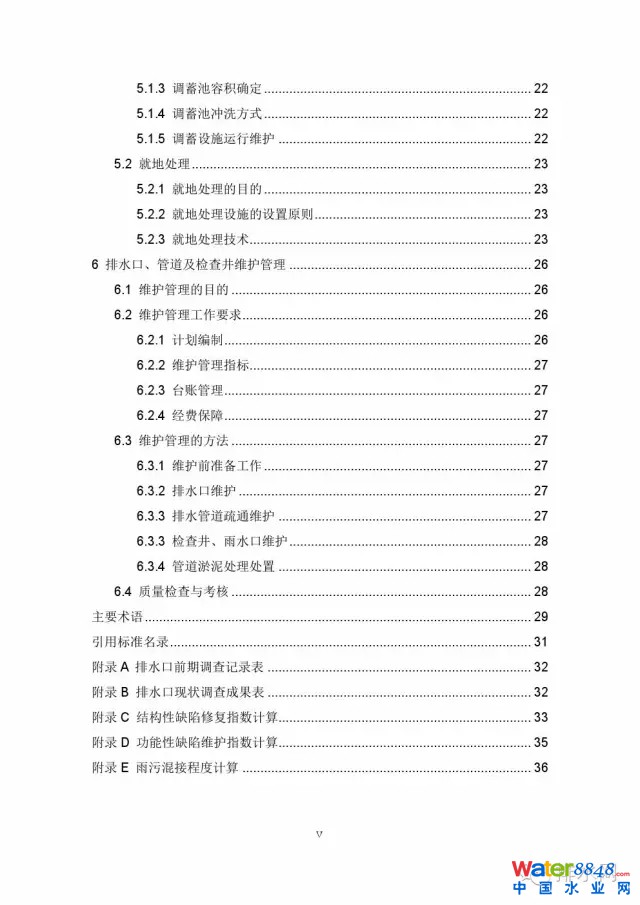

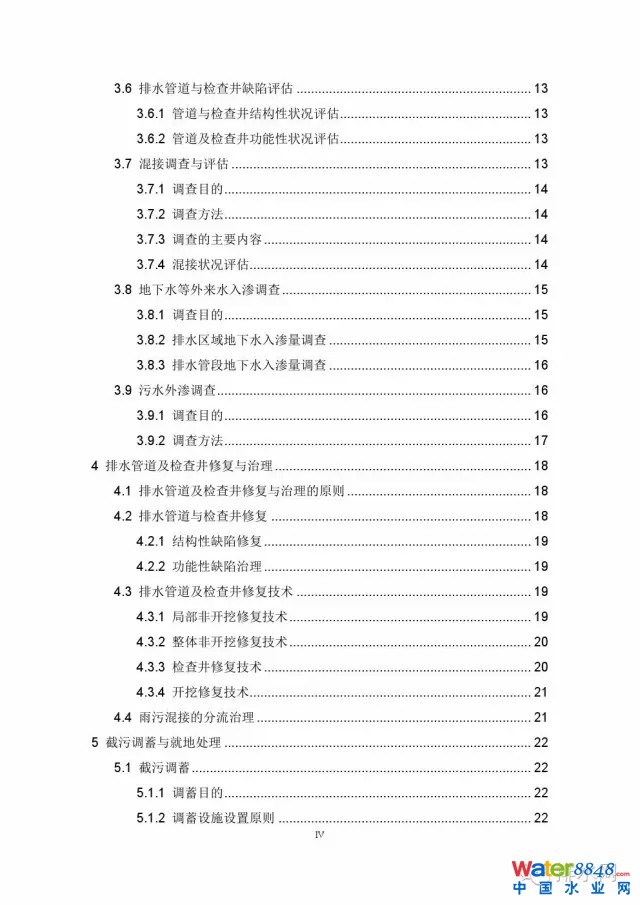

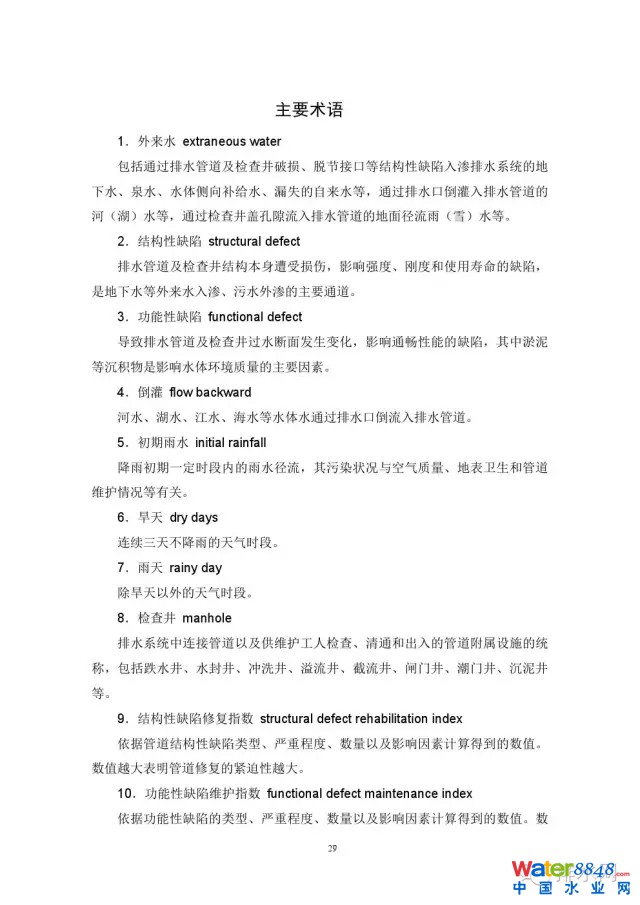

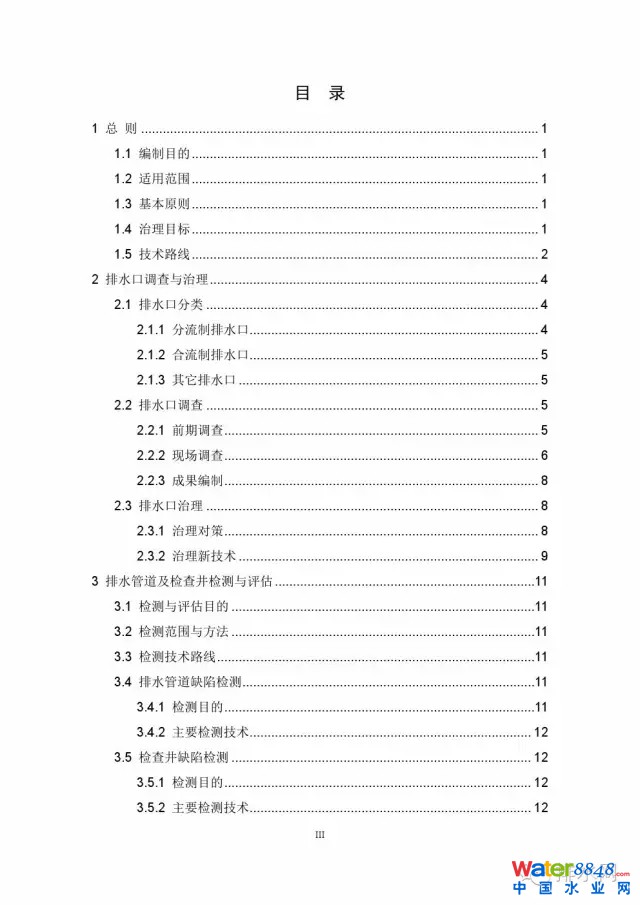

  目录

  1总则

  2排水口调查与治理

  3排水管道及检查井检测与评估

  4排水管道及检查井修复与治理

  5截污调蓄与就地处理

  6排水管道、检查井及排水口维护管理主要术语引用标准名录

  附录

  A排水口前期调查记录表

  附录B排水口现状调查成果表

  附录C结构性缺陷修复指数计算

  附录D功能性缺陷维护指数计算

  附录E雨污混接程度计算

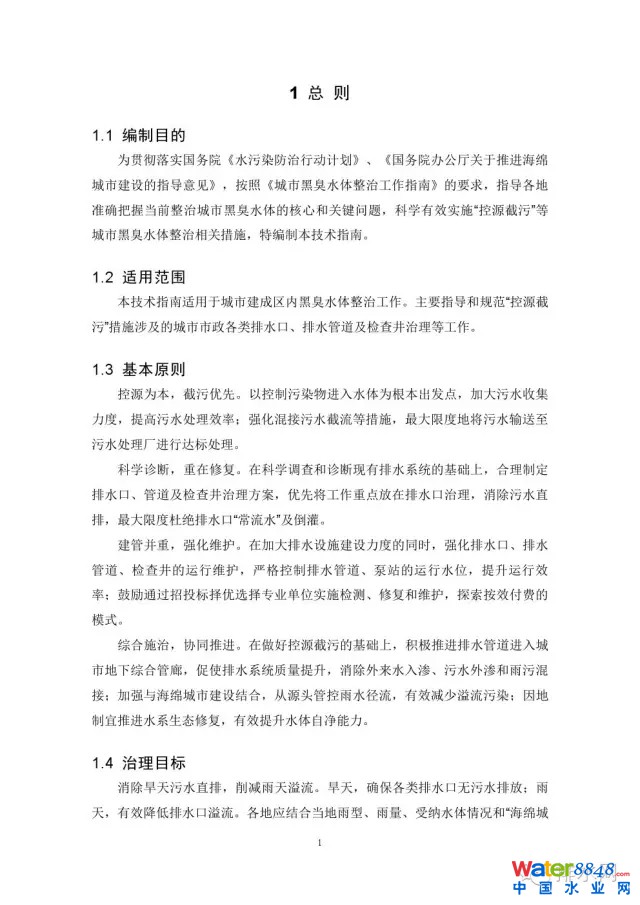

  1总则

  1.1编制目的

  为贯彻落实国务院《水污染防治行动计划》、《国务院办公厅关于推进海绵城市建设的指导意见》,按照《城市黑臭水体整治工作指南》的要求,指导各地准确把握当前整治城市黑臭水体的核心和关键问题,科学有效实施“控源截污”等城市黑臭水体整治相关措施,特编制本技术指南。

  1.2适用范围

  本技术指南适用于城市建成区内黑臭水体整治工作。主要指导和规范“控源截污”措施涉及的城市市政各类排水口、排水管道及检查井治理等工作。

  1.3基本原则

  控源为本,截污优先。以控制污染物进入水体为根本出发点,加大污水收集力度,提高污水处理效率;强化混接污水截流等措施,最大限度地将污水输送至污水处理厂进行达标处理。

  科学诊断,重在修复。在科学调查和诊断现有排水系统的基础上,合理制定排水口、管道及检查井治理方案,优先将工作重点放在排水口治理,消除污水直排,最大限度杜绝排水口“常流水”及倒灌。

  建管并重,强化维护。在加大排水设施建设力度的同时,强化排水口、排水管道、检查井的运行维护,严格控制排水管道、泵站的运行水位,提升运行效率;鼓励通过招投标择优选择专业单位实施检测、修复和维护,探索按效付费的模式。

  综合施治,协同推进。在做好控源截污的基础上,积极推进排水管道进入城市地下综合管廊,促使排水系统质量提升,消除外来水入渗、污水外渗和雨污混接;加强与海绵城市建设结合,从源头管控雨水径流,有效减少溢流污染;因地制宜推进水系生态修复,有效提升水体自净能力。

  1.4治理目标

  消除旱天污水直排,削减雨天溢流。旱天,确保各类排水口无污水排放;雨天,有效降低排水口溢流。各地应结合当地雨型、雨量、受纳水体情况和“海绵城市”建设,具体制定溢流控制标准,原则上治理后的溢流频次应降低50%以上。

  提升污水处理效益,减少污水外渗。排水管道敷设在地下水水位以下的地区,城市污水处理厂旱天进水化学需氧量(CODCr)浓度不低于260mg/L,或在现有水质浓度基础上每年提高20%;排水管道敷设在地下水水位以上的地区,污水处理厂年均进水CODCr不应低于350mg/L。有效降低污水外渗量,减轻对地下水和土壤污染的影响。

  降低系统运行水位,恢复截流倍数。污水管道运行水位不高于设计充满度,最大充满度不超过0.9。雨水、合流制提升泵站运行水位原则上不高于进水管管顶。无截流干管的合流制系统应增加截流干管,其截流倍数应满足《室外排水设计规范》要求;有截流系统的合流制,恢复原设计的截流倍数。雨水管道不得作为合流管道或者污水管道使用。

  1.5技术路线

  黑臭水体整治中排水口、管道及检查井治理的技术路线如图1-1所示:

  2排水口调查与治理

  排水口是指向自然水体(江、河、湖、海等)排放或溢流污水、雨水、合流污水的排水设施。排水管道(包括渠、涵)系统不完善,或存在缺陷和维护管理问题时,就会在排水口产生污水直排或者溢流污染,这是引起水体黑臭的主要原因。同时,排水口设置不合理,还会造成水体水倒灌进入截流管或污水管道中,不但降低了污水处理厂进厂污水浓度,也增加了污水处理厂进水水量负荷。

  排水口治理是“控源截污”一系列措施中的重要环节,应在充分调查的基础上,针对不同类别排水口存在的具体问题,因地制宜采取封堵、截流、防倒灌等综合治理措施,对排水口实施改造。

  排水口现场调查作业与治理应符合现行行业标准《城镇排水管道维护安全技术规程》(CJJ6)、《城镇排水排水管道与泵站运行、维护及安全技术规程》(CJJ68)等有关规定。现场使用的检测设备,其安全性能应符合现行国家标准《爆炸性气体环境用电气设备》(GB3836)的有关规定。从事排水口调查与治理的单位应具备相应资质,调查与治理人员应培训合格后,方可上岗。

  2.1排水口分类

  2.1.1分流制排水口

  1.分流制污水直排排水口分流制排水体制中,向水体直接排放污水的排水口,直接导致水体污染。

  2.分流制雨水直排排水口分流制排水体制中,向水体直接排放雨水的排水口,因在降雨初期排放的雨水水质较差,会给水体带来一定程度的污染。

  3.分流制雨污混接雨水直排排水口分流制排水体制中,因雨水排水管道存在混接污水,故旱天会向水体排污,同时也存在初期雨水污染。

  4.分流制雨污混接截流溢流排水口分流制排水体制中,针对雨污混接,在雨水排水口实施了截流措施的排水口,其存在溢流污染与水体水倒灌的问题。

  2.1.2合流制排水口

  1.合流制直排排水口

  没有截流干管的合流制排水口,其类似于分流制中雨污混接雨水直排排水口,但污水所占比重更大。

  2.合流制截流溢流排水口合流制排水体制中,在合流管渠末端设置截流措施的排水口,存在溢流污染与水体水倒灌的问题。

  2.1.3其它排水口

  1.泵站排水口

  通过泵站提升、进行集中排水的排水口,包括分流制雨水泵站、合流制提升泵站和截流泵站。其存在严重的溢流污染问题,是需要治理的重点。

  2.沿河居民排水口沿河居住的居民因污水管道敷设条件差,生活污水直接排放到水体的“排水口”,是受纳水体黑臭的主要原因。

  3.设施应急排水口污水泵站、合流泵站和污水处理厂设置的应急排水口。

  2.2排水口调查

  排水口调查的目的是摸清排水口的类型、污水来源和存在的具体问题,掌握排水口排放和溢流的水量与水质特征,为制定治理措施提供第一手资料。

  2.2.1前期调查

  1.资料收集前期调查需要收集以下资料:设计资料、现状设施资料、维护管理档案等。

  2.资料分析1)在调查区域的排水系统平面图上,对全部排水口进行数字排序;

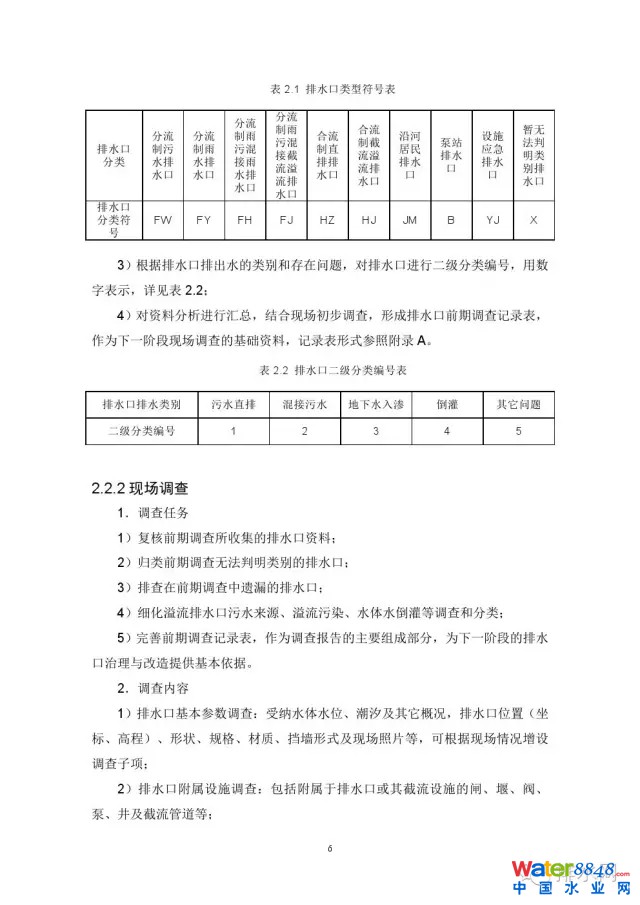

  2)按序号对排水口进行一级分类编号,编号用大写字母表示,详见表2.1;

  3)根据排水口排出水的类别和存在问题,对排水口进行二级分类编号,用数字表示,详见表2.2;

  4)对资料分析进行汇总,结合现场初步调查,形成排水口前期调查记录表,作为下一阶段现场调查的基础资料,记录表形式参照附录A。

  2.2.2现场调查

  1.调查任务

  1)复核前期调查所收集的排水口资料;

  2)归类前期调查无法判明类别的排水口;

  3)排查在前期调查中遗漏的排水口;

  4)细化溢流排水口污水来源、溢流污染、水体水倒灌等调查和分类;

  5)完善前期调查记录表,作为调查报告的主要组成部分,为下一阶段的排水口治理与改造提供基本依据。

  2.调查内容

  1)排水口基本参数调查:受纳水体水位、潮汐及其它概况,排水口位置(坐标、高程)、形状、规格、材质、挡墙形式及现场照片等,可根据现场情况增设调查子项;

  2)排水口附属设施调查:包括附属于排水口或其截流设施的闸、堰、阀、泵、井及截流管道等;

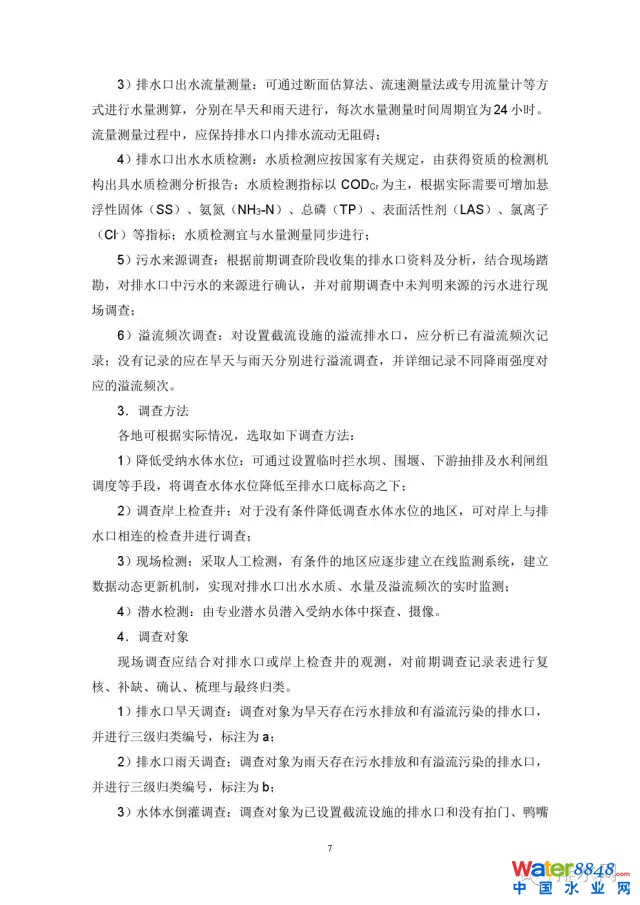

  3)排水口出水流量测量:可通过断面估算法、流速测量法或专用流量计等方式进行水量测算,分别在旱天和雨天进行,每次水量测量时间周期宜为24小时。流量测量过程中,应保持排水口内排水流动无阻碍;

  4)排水口出水水质检测:水质检测应按国家有关规定,由获得资质的检测机构出具水质检测分析报告;水质检测指标以CODCr为主,根据实际需要可增加悬浮性固体(SS)、氨氮(NH3-N)、总磷(TP)、表面活性剂(LAS)、氯离子(Cl-)等指标;水质检测宜与水量测量同步进行;

  5)污水来源调查:根据前期调查阶段收集的排水口资料及分析,结合现场踏勘,对排水口中污水的来源进行确认,并对前期调查中未判明来源的污水进行现场调查;

  6)溢流频次调查:对设置截流设施的溢流排水口,应分析已有溢流频次记录;没有记录的应在旱天与雨天分别进行溢流调查,并详细记录不同降雨强度对应的溢流频次。

  3.调查方法

  各地可根据实际情况,选取如下调查方法:

  1)降低受纳水体水位:可通过设置临时拦水坝、围堰、下游抽排及水利闸组调度等手段,将调查水体水位降低至排水口底标高之下;

  2)调查岸上检查井:对于没有条件降低调查水体水位的地区,可对岸上与排水口相连的检查井进行调查;

  3)现场检测:采取人工检测,有条件的地区应逐步建立在线监测系统,建立数据动态更新机制,实现对排水口出水水质、水量及溢流频次的实时监测;

  4)潜水检测:由专业潜水员潜入受纳水体中探查、摄像。

  4.调查对象

  现场调查应结合对排水口或岸上检查井的观测,对前期调查记录表进行复核、补缺、确认、梳理与最终归类。

  1)排水口旱天调查:调查对象为旱天存在污水排放和有溢流污染的排水口,并进行三级归类编号,标注为a;

  2)排水口雨天调查:调查对象为雨天存在污水排放和有溢流污染的排水口,并进行三级归类编号,标注为b;

  3)水体水倒灌调查:调查对象为已设置截流设施的排阀或者闸门等防倒灌措施的排水口。

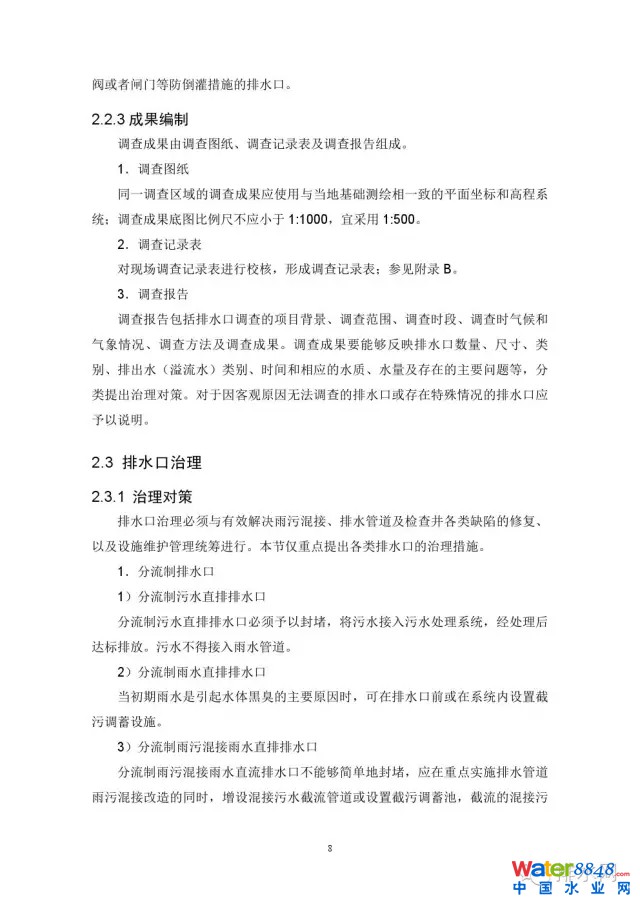

  2.2.3成果编制调查成果由调查图纸、调查记录表及调查报告组成。

  1.调查图纸同一调查区域的调查成果应使用与当地基础测绘相一致的平面坐标和高程系统;调查成果底图比例尺不应小于1:1000,宜采用1:500。

  2.调查记录表对现场调查记录表进行校核,形成调查记录表;参见附录B。

  3.调查报告调查报告包括排水口调查的项目背景、调查范围、调查时段、调查时气候和气象情况、调查方法及调查成果。调查成果要能够反映排水口数量、尺寸、类别、排出水(溢流水)类别、时间和相应的水质、水量及存在的主要问题等,分类提出治理对策。对于因客观原因无法调查的排水口或存在特殊情况的排水口应予以说明。

  2.3排水口治理

  2.3.1治理对策

  排水口治理必须与有效解决雨污混接、排水管道及检查井各类缺陷的修复、以及设施维护管理统筹进行。本节仅重点提出各类排水口的治理措施。

  1.分流制排水口

  1)分流制污水直排排水口分流制污水直排排水口必须予以封堵,将污水接入污水处理系统,经处理后达标排放。污水不得接入雨水管道。

  2)分流制雨水直排排水口当初期雨水是引起水体黒臭的主要原因时,可在排水口前或在系统内设置截污调蓄设施。

  3)分流制雨污混接雨水直排排水口分流制雨污混接雨水直流排水口不能够简单地封堵,应在重点实施排水管道雨污混接改造的同时,增设混接污水截流管道或设置截污调蓄池,截流的混接污水送入污水处理厂处理或就地处理。在沿河道无管位的情况下,混接污水截流管道可敷设在河床下,但是该管道要采取严格的防河水入渗措施。排水口改造时,应采取防水体水倒灌措施。

  4)分流制雨污混接截流溢流排水口分流制雨污混接截流溢流排水口应在重点实施排水管道雨污混接改造的同时,按照能够有效截流的要求,对已有混接污水截流设施进行改造或增设截污调蓄设施。排水口改造时,应采取防水体水倒灌措施。

  2.合流制排水口

  1)合流制直排排水口合流制直排排水口应按照截流式合流制的要求增设截流设施,截流污水接入污水处理系统,经处理后达标排放。在沿河道无管位的情况下,截流管道可敷设在河床下,并应采取严格的防河水入渗措施。排水口改造时,要采取防水体水倒灌措施。

  2)合流制截流溢流排水口应有效提高合流制截流系统的截流倍数,保证旱天不向水体溢流。

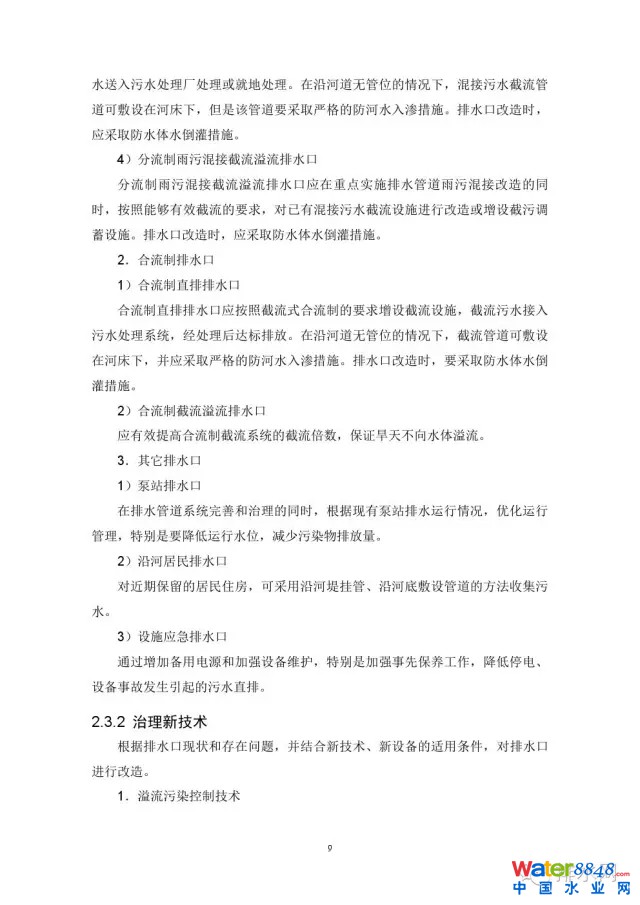

  3.其它排水口1)泵站排水口在排水管道系统完善和治理的同时,根据现有泵站排水运行情况,优化运行管理,特别是要降低运行水位,减少污染物排放量。

  2)沿河居民排水口对近期保留的居民住房,可采用沿河堤挂管、沿河底敷设管道的方法收集污水。

  3)设施应急排水口通过增加备用电源和加强设备维护,特别是加强事先保养工作,降低停电、设备事故发生引起的污水直排。

  2.3.2治理新技术

  根据排水口现状和存在问题,并结合新技术、新设备的适用条件,对排水口进行改造。

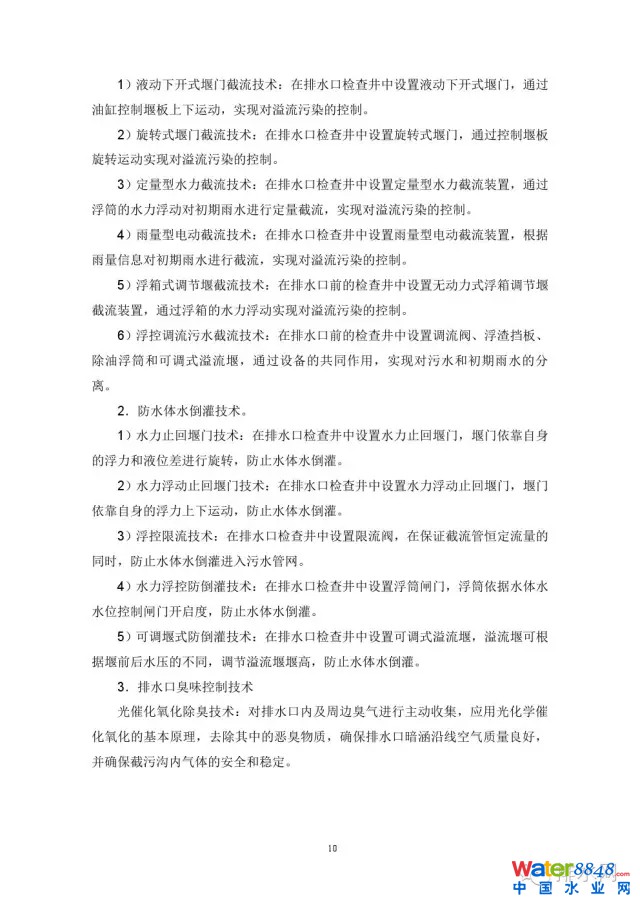

  1.溢流污染控制技术

  1)液动下开式堰门截流技术:在排水口检查井中设置液动下开式堰门,通过油缸控制堰板上下运动,实现对溢流污染的控制。

  2)旋转式堰门截流技术:在排水口检查井中设置旋转式堰门,通过控制堰板旋转运动实现对溢流污染的控制。

  3)定量型水力截流技术:在排水口检查井中设置定量型水力截流装置,通过浮筒的水力浮动对初期雨水进行定量截流,实现对溢流污染的控制。

  4)雨量型电动截流技术:在排水口检查井中设置雨量型电动截流装置,根据雨量信息对初期雨水进行截流,实现对溢流污染的控制。

  5)浮箱式调节堰截流技术:在排水口前的检查井中设置无动力式浮箱调节堰截流装置,通过浮箱的水力浮动实现对溢流污染的控制。

  6)浮控调流污水截流技术:在排水口前的检查井中设置调流阀、浮渣挡板、除油浮筒和可调式溢流堰,通过设备的共同作用,实现对污水和初期雨水的分离。

  2.防水体水倒灌技术

  1)水力止回堰门技术:在排水口检查井中设置水力止回堰门,堰门依靠自身的浮力和液位差进行旋转,防止水体水倒灌。

  2)水力浮动止回堰门技术:在排水口检查井中设置水力浮动止回堰门,堰门依靠自身的浮力上下运动,防止水体水倒灌。

  3)浮控限流技术:在排水口检查井中设置限流阀,在保证截流管恒定流量的同时,防止水体水倒灌进入污水管网。

  4)水力浮控防倒灌技术:在排水口检查井中设置浮筒闸门,浮筒依据水体水水位控制闸门开启度,防止水体水倒灌。

  5)可调堰式防倒灌技术:在排水口检查井中设置可调式溢流堰,溢流堰可根据堰前后水压的不同,调节溢流堰堰高,防止水体水倒灌。

  3.排水口臭味控制技术光催化氧化除臭技术:对排水口内及周边臭气进行主动收集,应用光化学催化氧化的基本原理,去除其中的恶臭物质,确保排水口暗涵沿线空气质量良好,并确保截污沟内气体的安全和稳定。

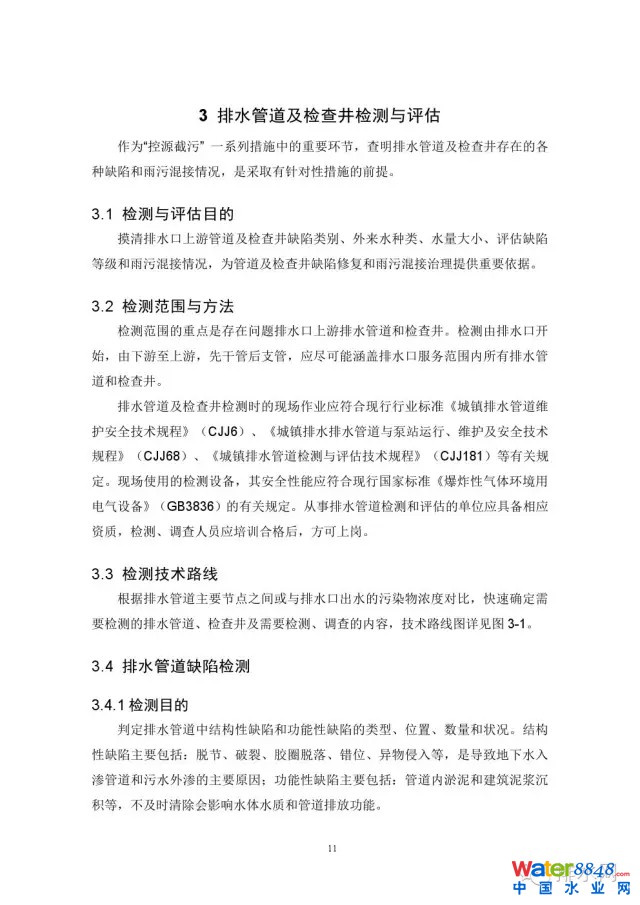

  3排水管道及检查井检测与评估

  作为“控源截污”一系列措施中的重要环节,查明排水管道及检查井存在的各种缺陷和雨污混接情况,是采取有针对性措施的前提。

  3.1检测与评估目的

  摸清排水口上游管道及检查井缺陷类别、外来水种类、水量大小、评估缺陷等级和雨污混接情况,为管道及检查井缺陷修复和雨污混接治理提供重要依据。

  3.2检测范围与方法

  检测范围的重点是存在问题排水口上游排水管道和检查井。检测由排水口开始,由下游至上游,先干管后支管,应尽可能涵盖排水口服务范围内所有排水管道和检查井。

  排水管道及检查井检测时的现场作业应符合现行行业标准《城镇排水管道维护安全技术规程》(CJJ6)、《城镇排水排水管道与泵站运行、维护及安全技术规程》(CJJ68)、《城镇排水管道检测与评估技术规程》(CJJ181)等有关规定。现场使用的检测设备,其安全性能应符合现行国家标准《爆炸性气体环境用电气设备》(GB3836)的有关规定。从事排水管道检测和评估的单位应具备相应资质,检测、调查人员应培训合格后,方可上岗。

  3.3检测技术路线

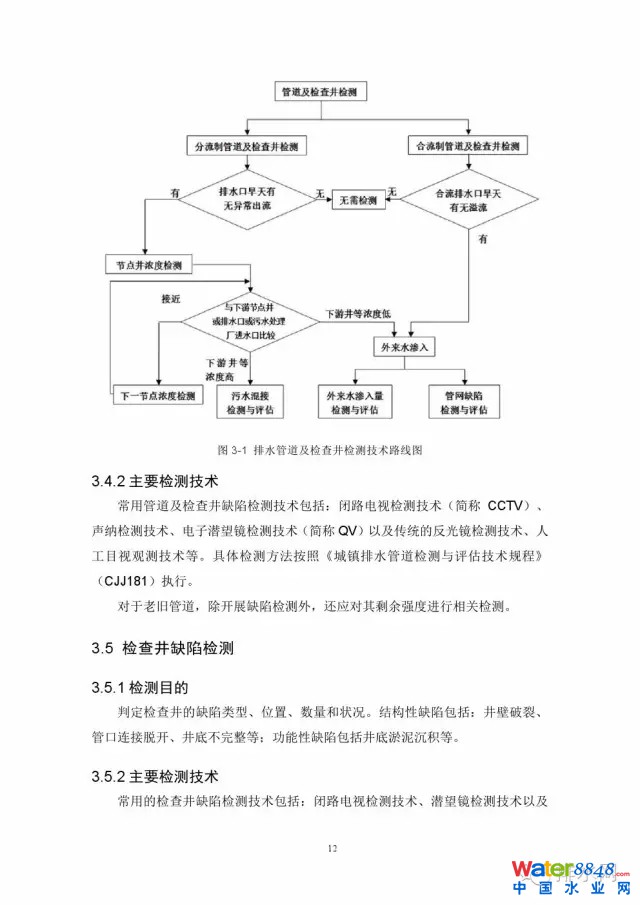

  根据排水管道主要节点之间或与排水口出水的污染物浓度对比,快速确定需要检测的排水管道、检查井及需要检测、调查的内容,技术路线图详见图3-1。

  3.4排水管道缺陷检测

  3.4.1检测目的

  判定排水管道中结构性缺陷和功能性缺陷的类型、位置、数量和状况。结构性缺陷主要包括:脱节、破裂、胶圈脱落、错位、异物侵入等,是导致地下水入渗管道和污水外渗的主要原因;功能性缺陷主要包括:管道内淤泥和建筑泥浆沉积等,不及时清除会影响水体水质和管道排放功能。

  3.4.2主要检测技术

  常用管道及检查井缺陷检测技术包括:闭路电视检测技术(简称CCTV)、声纳检测技术、电子潜望镜检测技术(简称QV)以及传统的反光镜检测技术、人工目视观测技术等。具体检测方法按照《城镇排水管道检测与评估技术规程》(CJJ181)执行。

  对于老旧管道,除开展缺陷检测外,还应对其剩余强度进行相关检测。

  3.5检查井缺陷检测

  3.5.1检测目的

  判定检查井的缺陷类型、位置、数量和状况。结构性缺陷包括:井壁破裂、管口连接脱开、井底不完整等;功能性缺陷包括井底淤泥沉积等。

  3.5.2主要检测技术

  常用的检查井缺陷检测技术包括:闭路电视检测技术、潜望镜检测技术以及人工目测检测技术等。

  3.6排水管道与检查井缺陷评估

  3.6.1管道与检查井结构性状况评估

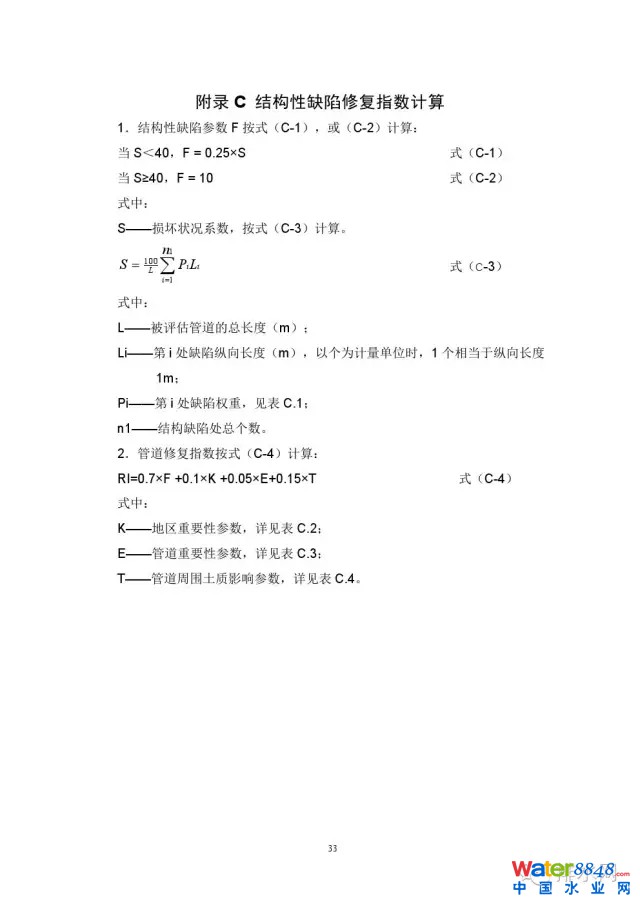

  根据管道存在的结构性缺陷,评估判断管道的损坏程度,并依据评分结果给出管道的修复建议,详见表3.1。结构性缺陷修复指数计算详见附件C。

  检查井结构缺陷评估方法目前还没有相应的标准,可参照表3.1管道结构性评估执行。

  3.6.2管道及检查井功能性状况评估

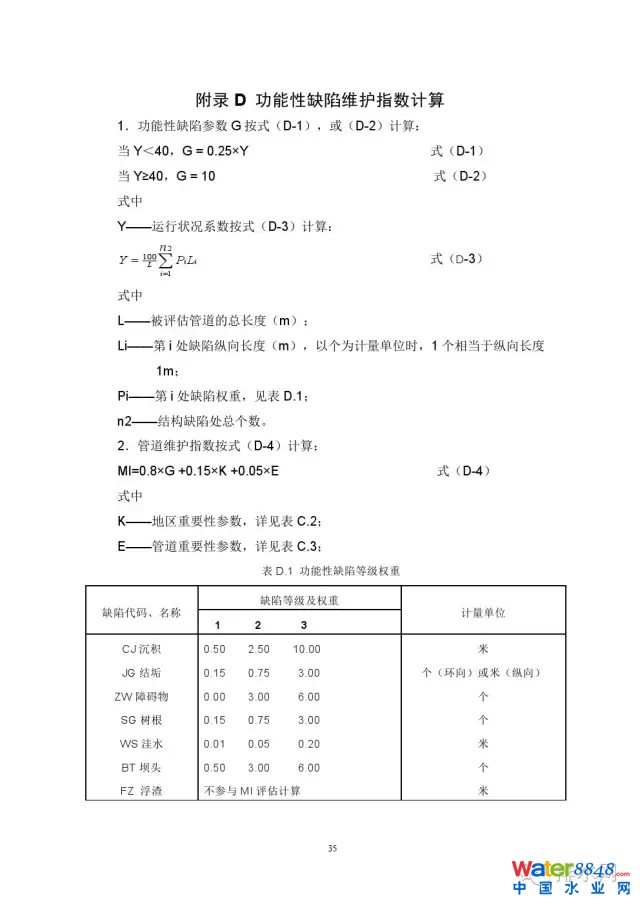

  根据管道存在的功能性缺陷,评估判断管道功能影响程度,并依据评分结果给出管道的维护建议,详见表3.2。功能性缺陷维护指数计算详见附件D。

  检查井功能缺陷评估方法目前还没有相应的标准,可参照表3.2管道功能性评估执行。

  3.7混接调查与评估

  污水混接进入雨水管道,是雨水排水口旱天和雨天溢流的主要原因。雨水混接进入污水管道,不但占据了污水管道的容量,也会造成污水处理厂雨天因超负荷而溢流。

  3.7.1调查目的

  主要查清雨水、污水管道非法连接的情况。主要包括:市政污水管道接入市政雨水管道、市政雨水管道接入市政污水管道、市政合流管道接入市政雨水管道、小区等雨水管道接入市政污水管道、小区等污水管道接入市政雨水管道、小区等合流管道接入市政雨水管道等。

  3.7.2调查方法

  综合运用人工调查、仪器探查、水质检测、烟雾实验、染色实验、泵站运行配合等方法,查明调查区域内混接点位置、混接点流量、混接点水质等。

  3.7.3调查的主要内容

  1.混接点位置判定

  首先根据资料分析对雨污混接进行预判,再采用实地开井调查和仪器探查相结合的方法,查明混接位置及混接情况。

  开井调查要求对所要调查的管道逐个打开检查井,记录管道属性、连接关系、材质、管径,并在混接位置实地标注可识别记号。

  仪器探查主要针对开井调查无法查明的管道部分进行检查,查明管道内部真实的连接方式、管道内部的连接情况,特别是隐蔽接入状况,并进行准确定位。

  2.混接点流量测定在确定混接点位置后,应对已查明混接处流入流量进行流量测定。

  3.混接点水质检测在流量测定的同时进行水质验证,判断调查区域混接类型和程度。

  3.7.4混接状况评估

  1.区域混接评估调查范围内有2个及以上的排水分区时,以单个排水分区进行评估。以混接水量程度来描述区域管网的混接状况,相关计算详见附录E。

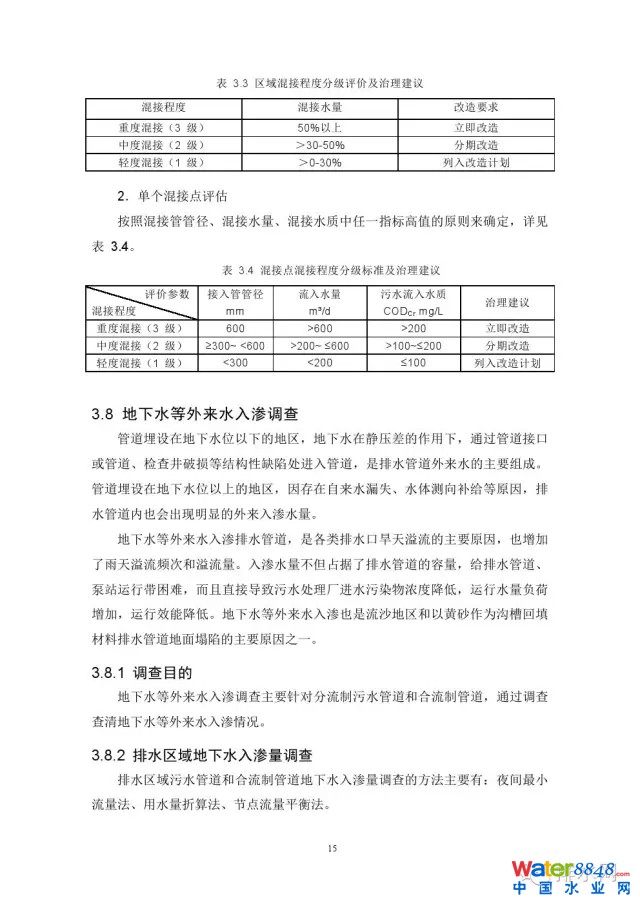

  区域混接程度分为三级:重度混接(3级)、中度混接(2级)、轻度混接(1级),详见表3.3。

  2.单个混接点评估按照混接管管径、混接水量、混接水质中任一指标高值的原则来确定,详见表3.4。

  3.8地下水等外来水入渗调查

  管道埋设在地下水位以下的地区,地下水在静压差的作用下,通过管道接口或管道、检查井破损等结构性缺陷处进入管道,是排水管道外来水的主要组成。管道埋设在地下水位以上的地区,因存在自来水漏失、水体测向补给等原因,排水管道内也会出现明显的外来入渗水量。

  地下水等外来水入渗排水管道,是各类排水口旱天溢流的主要原因,也增加了雨天溢流频次和溢流量。入渗水量不但占据了排水管道的容量,给排水管道、泵站运行带困难,而且直接导致污水处理厂进水污染物浓度降低,运行水量负荷增加,运行效能降低。地下水等外来水入渗也是流沙地区和以黄砂作为沟槽回填材料排水管道地面塌陷的主要原因之一。

  3.8.1调查目的

  地下水等外来水入渗调查主要针对分流制污水管道和合流制管道,通过调查查清地下水等外来水入渗情况。

  3.8.2排水区域地下水入渗量调查

  排水区域污水管道和合流制管道地下水入渗量调查的方法主要有:夜间最小流量法、用水量折算法、节点流量平衡法。

  1.夜间最小流量法该方法适合评价排水系统水力边界清楚、服务面积较小的区域。以旱天凌晨用水量最小时段的污水流量来估算地下水入渗水量;对夜间用水量较大的区域,应从实测的夜间最小流量中扣除夜间用水所产生的污水量。

  2.用水量折算法该方法适合评价排水系统服务面积比较大、以居住和商业用地为主的区域。根据区域内污水实测总量与污水产生量的差额,估算进入排水管道的入渗水量。

  3.节点流量平衡法适用于接入用户管少、不能封堵的排水干管入渗量评价。在管道的主要节点上安装流量计,连续测定污水流量,通过水量平衡推算上、下游监测点之间进入管道的入渗水量。

  3.8.3排水管段地下水入渗量调查

  对于沿水体敷设的截流管道应进行排水管段地下水入渗量调查,确有必要的的雨水管道也可进行。主要方法有:容积测量法、抽水计量法。

  1.容积测量法对于隔离后管段的地下水入渗量,可测定注满已知容积容器的时间,计算得到单位时间和管长的入渗水量(m3/km˙d)。该方法测定精度高,适合于夜间可临时封堵的管道。

  2.抽水计量法使用潜水泵和水表,测定给定时段内监测管段的入渗水量。

  3.9污水外渗调查

  排水管道埋设在地下水位以上的地区,排水管道和检查井内污水在静压差的作用下,通过管道接口或管道、检查井破损等结构性缺陷处渗出管道外。污水外渗是造成管道周边地下水和土壤污染的原因之一。因污水外渗,可能会使沟槽产生空洞,从而导致道路塌陷。

  3.9.1调查目的

  污水外渗调查主要针对污水管道和合流制管道,通过调查查清污水外渗的情况。

  3.9.2调查方法污水管道外渗调查主要采用间接调查的方法,主要有:闭水试验法、闭气试验法等。

  1.闭水试验法对管道检测段进行封闭,将水灌至规定的水位,通过检查井内水面的下降情况测算外渗水量。

  2.闭气试验法

  对管道检测段进行局部封闭,在封闭检测管段内充气加压,根据压力的变化情况,确定管道泄漏情况。

  4排水管道及检查井修复与治理

  针对排水管道、检查井存在的缺陷及混接问题,根据相关规程和标准,采用非开挖或开挖等各种技术进行修复。治理雨污混接问题,恢复雨污分流。

  4.1排水管道及检查井修复与治理的原则

  1.满足管道的荷载要求;

  2.整体修复后的管道流量一般应达到或接近管道原设计流量;

  3.修复后的管道强度必须满足国家或行业现行的相关规范要求;

  4.为了尽量减少管道过水断面的连续变化、改善水力条件、防止继发损坏,对于同一管段出现3处及以上结构性缺陷的,应采用非开挖整体修复方法;

  5.修复施工期间,须做好临时排水措施,以确保周围排水户排水不受影响;

  6.管道整体修复后的管道设计使用年限不应小于30年;

  7.分流制地区,修复后的排水管道应杜绝雨污混接,严禁污水管道直排水体;

  8.杜绝分流制排水系统与合流制排水系统连接。

  9.经过结构性缺陷修复的污水管道和合流制管道,地下水入渗比例(地下水入渗量和地下水入渗量与污水量之和的比值)不应大于20%(排水区域地下水渗入量调查法),或地下水渗入量不大于70m?/km˙d(排水管段地下水渗入量调查法)。

  4.2排水管道与检查井修复

  排水管道及检查修复时的现场作业应符合现行行业标准《城镇排水管道维护安全技术规程》(CJJ6)、《城镇排水排水管道与泵站运行、维护及安全技术规程》(CJJ68)、《城镇排水管道非开挖修复更新工程技术规程》(CJJ/T210)等。现场使用的检测设备,其安全性能应符合现行国家标准《爆炸性气体环境用电气设备》(GB3836)的有关规定。从事排水管道修复的单位应具备相应资质,修复人员应调查人员应培训合格后,方可上岗。

  4.2.1结构性缺陷修复

  修复排水管道及检查井存在的各种结构性缺陷,是解决地下水等外来水入渗和污水外渗的根本措施。

  排水管道修复主要有非开挖修复和开挖修复;检查井修复主要有局部修复和整体修复。

  4.2.2功能性缺陷治理

  功能性缺陷整治主要针对淤泥沉积等,可采用疏通清理等方式,恢复管道过水断面。及时清除排水管道及检查井中的沉积物,可有效减少进入水体污染物量。

  4.3排水管道及检查井修复技术

  4.3.1局部非开挖修复技术

  1.不锈钢套筒法

  外包止水材料的不锈钢套筒膨胀后,在原有管道和不锈钢套筒之间形成密封性的管道内衬,堵住渗漏点;主要用于脱节、渗漏等局部缺陷的修复。

  2.点状原位固化法将浸渍常温固化树脂的纤维材料固定在破损部位,注入压缩空气,使纤维材料紧紧挤压在管道内壁,经固化形成新的管道内衬;用于管道脱节、渗漏、破裂等缺陷的修复。

  3.不锈钢双胀环修复法采用环状橡胶止水密封带与不锈钢套环,在管道接口或局部损坏部位安装橡胶圈双胀环,橡胶带就位后用2~3道不锈钢胀环固定,达到止水目的;用于变形、错位、脱节、渗漏,且接口错位小于3cm等缺陷的修复,但是要求管道基础结构基本稳定、管道线形没明显变化、管道壁体坚实不酥化。

  4.管道化学灌浆法将多种化学浆液通过特定装备注入(压入)管道破损点外部的下垫面土壤和土壤空洞中,利用化学浆液的快速固化进行止水、止漏、固土、填补空洞;适用于各种类型管道内部已发现的渗漏点和破裂点的修复。

  4.3.2整体非开挖修复技术

  1.热水原位固化法

  采用水压翻转方式将浸渍热固性树脂的软管置入原有管道内,加热固化后,在管道内形成新的管道内衬;用于各种结构性缺陷的修复,适用于不同几何形状的排水管道。

  2.紫外光原位固化法

  渍光敏树脂的软管置入原有管道内,通过紫外光照射固化,在管道内形成新的管道内衬;用于各种结构性缺陷的修复,适用于不同几何形状的排水管道。

  3.螺旋缠绕法采用机械缠绕的方法将带状型材在原有管道内形成一条新的管道内衬;用于各种结构性缺陷的修复,适用于不同几何形状的排水管道,可带水作业。

  4.管片内衬法将PVC片状型材在原有管道内拼接成一条新管道,并对新管道与原有管道之间的间隙进行填充;用于破裂、脱节、渗漏等缺陷的修复,管道形状不受限制,修复迅速、快捷。

  5.短管内衬修复技术将特制的高密度聚乙烯(HDPE)管短管在井内螺旋或承插连接,然后逐节向旧管内穿插推进,并在新旧管道的空隙间注入水泥浆固定,形成新的内衬管;用于破裂、脱节、渗漏等结构性缺陷的修复,形状不受限制,修复迅速、快捷。

  6.聚合物涂层法将高分子聚合物乳液与无机粉料构成的双组份复合型防水涂层材料,混合后均匀涂抹在原有管道内表面形成高强坚韧的防水膜内衬;用于破裂、脱节、渗漏等各种缺陷的修复。

  7.胀管法将一个锥形的胀管头装入到旧管道中,将旧管道破碎成片挤入周围土层中,与此同时,新管道在胀管头后部拉入,从而完成管道更换修复的过程;用于破裂、变形、错位、脱节等各种缺陷的修复。

  4.3.3检查井修复技术

  1.检查井原位固化法

  将浸渍热固树脂的检查井内胆装置吊入原有检查井内,加热固化后形成检查井内衬;适用于各种类型和尺寸检查井的渗漏、破裂等缺陷修复,不适用检查井整体沉降的修复。

  2.检查井光固化贴片法将浸渍有光敏树脂的片状纤维材料拼贴在原有检查井内,通过紫外光照射固化形成检查井内衬;适用范围同上。

  3.检查井离心喷涂法采用离心喷射的方法将预先配置的膏状浆液材料均匀喷涂在井壁上形成检查井内衬;适用于各种材质、形状和尺寸检查井的破裂、渗漏等各种缺陷修复,可进行多次喷涂,直到喷涂形成的内衬层达到设计厚度。

  4.3.4开挖修复技术排水管道开挖修复参照《城镇排水工程施工质量验收规范》(DG/TJ08-2110-2012)、《给水排水管道工程施工及验收规范》(GB50268-2008)等相关规范、规程执行。

  4.4雨污混接的分流治理

  对于管道混接点,可采用封堵、敷设新管等方式,改变原有管道的非法连接方式,恢复雨污分流,鼓励结合海绵城市建设统筹实施。主要治理要求是:

  1.对于市政污水管道接入市政雨水管道,应封堵所接入的污水管道,并将污水管改接入污水排水系统,所封堵的污水管道应填实处理;

  2.对于市政雨水管道接入市政污水管道,应封堵所接入的雨水管道,并将雨水管改接入雨水排水系统,所封堵的雨水管道应填实处理;

  3.对于市政合流管道接入市政雨水管道,应在核实计算的基础上,加设截流系统,或者实施雨污分流。

  4.对于小区等雨水管道接入市政污水管道,应对小区所接入的雨水管道进行封堵,并将其接入市政雨水排水系统,所封堵的雨水管道应填实处理;

  5.对于小区等污水管道接入市政雨水管道,应对小区所接入的污水管道进行封堵,并将其接入市政污水排水系统,所封堵的雨水管道应填实处理;

  6.对于小区等合流管道接入市政雨水管道,应对小区进行雨污分流治理,分别接入市政雨水和污水管道。

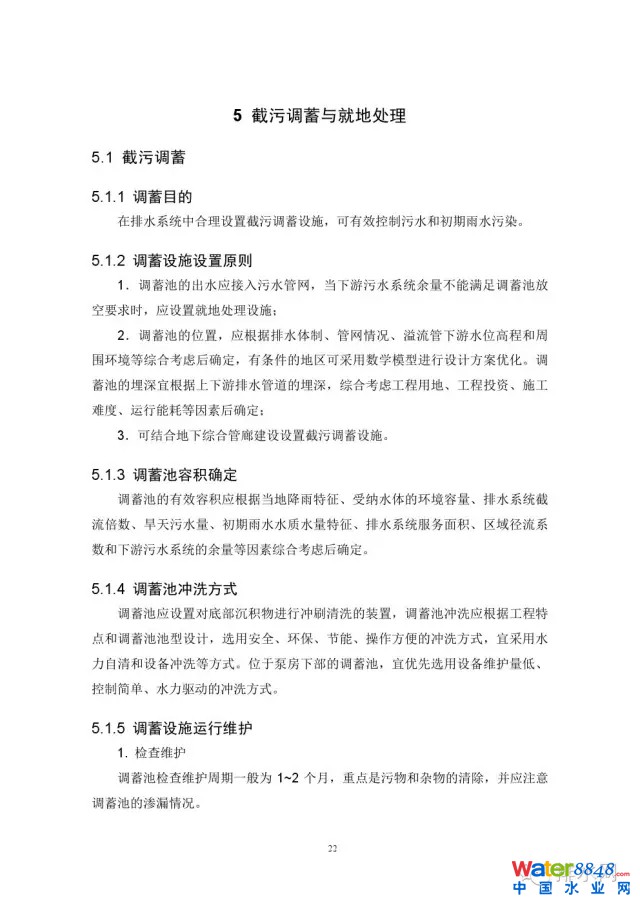

  5截污调蓄与就地处理

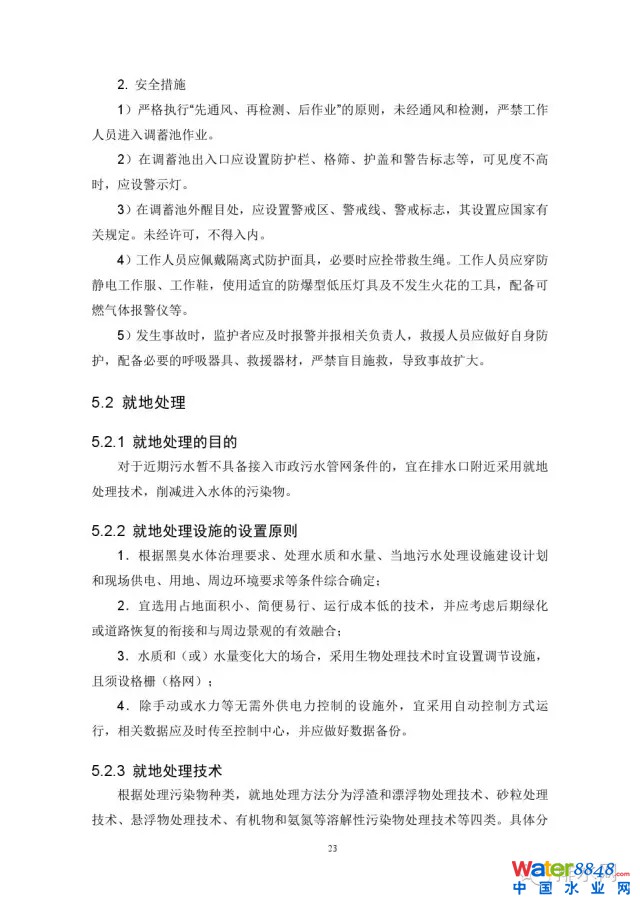

  5.1截污调蓄

  5.1.1调蓄目的在排水系统中合理设置截污调蓄设施,可有效控制污水和初期雨水污染。

  5.1.2调蓄设施设置原则1.调蓄池的出水应接入污水管网,当下游污水系统余量不能满足调蓄池放空要求时,应设置就地处理设施;

  2.调蓄池的位置,应根据排水体制、管网情况、溢流管下游水位高程和周围环境等综合考虑后确定,有条件的地区可采用数学模型进行设计方案优化。调蓄池的埋深宜根据上下游排水管道的埋深,综合考虑工程用地、工程投资、施工难度、运行能耗等因素后确定;

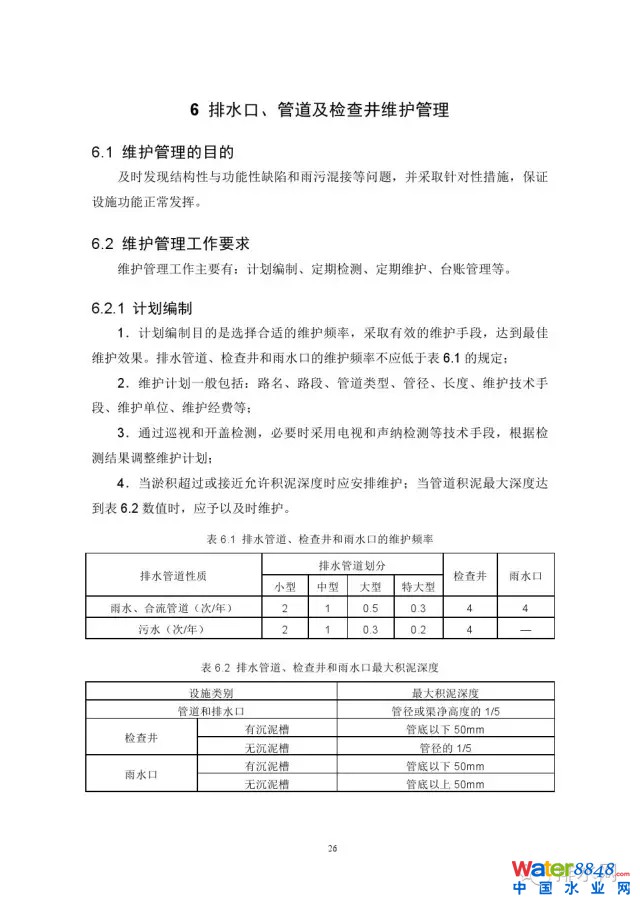

  3.可结合地下综合管廊建设设置截污调蓄设施。

  5.1.3调蓄池容积确定

  调蓄池的有效容积应根据当地降雨特征、受纳水体的环境容量、排水系统截流倍数、旱天污水量、初期雨水水质水量特征、排水系统服务面积、区域径流系数和下游污水系统的余量等因素综合考虑后确定。

  5.1.4调蓄池冲洗方式

  调蓄池应设置对底部沉积物进行冲刷清洗的装置,调蓄池冲洗应根据工程特点和调蓄池池型设计,选用安全、环保、节能、操作方便的冲洗方式,宜采用水力自清和设备冲洗等方式。位于泵房下部的调蓄池,宜优先选用设备维护量低、控制简单、水力驱动的冲洗方式。

  5.1.5调蓄设施运行维护

  1.检查维护

  调蓄池检查维护周期一般为1~2个月,重点是污物和杂物的清除,并应注意调蓄池的渗漏情况。

  2.安全措施1)严格执行“先通风、再检测、后作业”的原则,未经通风和检测,严禁工作人员进入调蓄池作业。2)在调蓄池出入口应设置防护栏、格筛、护盖和警告标志等,可见度不高时,应设警示灯。

  3)在调蓄池外醒目处,应设置警戒区、警戒线、警戒标志,其设置应国家有关规定。未经许可,不得入内。4)工作人员应佩戴隔离式防护面具,必要时应拴带救生绳。工作人员应穿防静电工作服、工作鞋,使用适宜的防爆型低压灯具及不发生火花的工具,配备可燃气体报警仪等。5)发生事故时,监护者应及时报警并报相关负责人,救援人员应做好自身防护,配备必要的呼吸器具、救援器材,严禁盲目施救,导致事故扩大。

  5.2就地处理

  5.2.1就地处理的目的

  对于近期污水暂不具备接入市政污水管网条件的,宜在排水口附近采用就地处理技术,削减进入水体的污染物。

  5.2.2就地处理设施的设置原则

  1.根据黑臭水体治理要求、处理水质和水量、当地污水处理设施建设计划和现场供电、用地、周边环境要求等条件综合确定;

  2.宜选用占地面积小、简便易行、运行成本低的技术,并应考虑后期绿化或道路恢复的衔接和与周边景观的有效融合;

  3.水质和(或)水量变化大的场合,采用生物处理技术时宜设置调节设施,且须设格栅(格网);

  4.除手动或水力等无需外供电力控制的设施外,宜采用自动控制方式运行,相关数据应及时传至控制中心,并应做好数据备份。

来源:住房城乡建设部

微信扫一扫关注中国水业网/>
</div>
<div class=

[ 行业资讯搜索 ]  [ ]  [ 打印本文 ]  [ 关闭窗口 ]

0条 [查看全部]  相关评论

推荐图文
山东日照:“乡村之肾”监管装上“智慧芯”    日照市生态环境局农村办负责人时培石介绍,农村生活污水处理系统被称为“乡村之肾”,对于农村水环境的改善发挥着重要作用 人工湿地国际大咖/西安理工大学赵亚乾教授:基于人工湿地技术的污水净化之路 直播时间:2024年1月30日(星期二)19:00 2024-01-30 19:00:00 开始
马洪涛院长:城市黑臭水体治理与污水收集处理提质增效统筹推进的一些思考 直播时间:2024年1月25日 10:00 2024-01-25 10:00:00 开始 2024年水务春晚 直播时间:2024年1月18日(周四)18:00—22:00 2024-01-18 18:00:00 开始
《以物联网技术打造新型排水基础设施》 直播时间:2024年1月11日(星期四)15:00 2024-01-11 15:00:00 开始--刘树模,湖南清源华建环境科技有限公司董事长,清华大学硕士研究生 WPE网络报告:作者-审稿-编辑视野下的高水平论文 直播时间:2024年1月10日(星期三)19:00 2024-01-10 19:00:00 开始
核心期刊:中国给水排水》继续入编北大《中文核心期刊要目总览》 中国给水排水核心科技期刊 直播丨《城镇供水管网漏损控制及评定标准》宣贯会 直播时间:2023年12月27日 09:30—11:00 2023-12-27 12:00:00 开始
【直播】【第五届水利学科发展前沿学术研讨会】王浩院士:从流域视角看城市洪涝治理与海绵城市建设 先进水技术博览(Part 13)|水回用安全保障的高效监测技术
中国城镇供水排水协会城镇水环境专业委员会2023年年会暨换届大会 直播时间:2023年12月16日(周六)08:30—18:00 2023-12-16 08:30:00 开始 第二届欧洲华人生态与环境青年学者论坛-水环境专题 直播时间:2023年12月9日(周六)16:00—24:00 2023-12-09 16:00:00 开始
JWPE网络报告:综述论文写作的一点体会 直播时间:2023年11月30日(星期四)19:00 2023-11-30 19:00:00 开始 WaterInsight第9期丨强志民研究员:紫外线水消毒技术 再生水
水域生态学高端论坛(2023)热带亚热带水生态工程教育部工程研究中心技术委员会会议 直播时间:2023年11月29日(周三) 09:00—17:40 2023-11-29 09:00:00 开始 中国给水排水直播:智慧水务与科技创新高峰论坛 直播时间:2023年11月25日(周六) 13:30 2023-11-25 13:30:00 开始
中国水协团体标准《城镇污水资源与能源回收利用技术规程》宣贯会通知 中国城镇供水排水协会 2023年11月14日9:00线上举行直播/JWPE网络报告:提高饮用水安全性:应对新的影响并识别重要的毒性因素
直播主题:“对症下药”解决工业园区污水处理难题   报告人:陈智  苏伊士亚洲 技术推广经理 直播时间:2023年11月2日(周四)14:00—16:00 2023-11-02 14:00:00 开始 10月29日·上海|市政环境治理与水环境可持续发展论坛
BEST第十五期|徐祖信 院士 :长江水环境治理关键      直播时间:2023年10月26日(周四)20:00—22:00 2023-10-26 20:00:00 开始 《水工艺工程杂志》系列网络报告|学术论文写作之我见 直播时间:2023年10月19日(周四)19:00 2023-10-19 19:00:00 开始
污水处理厂污泥减量技术研讨会 直播时间:2023年10月20日13:30-17:30 2023-10-20 13:30:00 开始 技术沙龙 | 先进水技术博览(Part 12) 直播时间:10月14日(周六)上午10:00-12:00 2023-10-14 10:00:00 开始
直播题目:苏伊士污泥焚烧及零碳足迹概念污泥厂 主讲人:程忠红 苏伊士亚洲 技术推广经理  内容包括: 1.	SUEZ污泥业务产品介绍 2.	全球不同焚烧项目介绍 3.	上海浦东污泥焚烧项目及运营情况 中国给水排水第十四届中国污泥千人大会参观项目之一:上海浦东新区污水厂污泥处理处置工程
《水工艺工程杂志》系列网络报告 直播时间:2023年9月26日 16:00  王晓昌  爱思唯尔期刊《水工艺工程杂志》(Journal of Water Process Engineering)共同主 海绵城市标准化产业化建设的关键内容 结合项目案例,详细介绍海绵城市建设的目标、技术体系及标准体系,探讨关键技术标准化产业化建设的路径,提出我国海绵城市建设的发展方向。
报告题目:《城镇智慧水务技术指南》   中国给水排水直播平台: 主讲人简介:  简德武,教授级高级工程师,现任中国市政工程中南设计研究总院党委委员、副院长,总院技术委员会副主任委员、信息技术委员会副主 第一轮通知 | 国际水协第18届可持续污泥技术与管理会议 主办单位:国际水协,中国科学院  联合主办单位:《中国给水排水》杂志社 等
技术沙龙 | 先进水技术博览(Part 11) 直播时间:8月19日(周六)上午10:00-12:00 2023-08-19 10:00:00  广东汇祥环境科技有限公司  湛蛟  技术总监  天津万 中国水业院士论坛-中国给水排水直播平台(微信公众号cnww1985):自然—社会水循环与水安全学术研讨会
WaterInsight第7期丨掀浪:高铁酸钾氧化技术的机理新认知及应用 直播时间:2023年8月5日(周六)上午10:00-11:00 2023-08-05 10:00:00 开始 直播:“一泓清水入黄河”之山西省再生水产业化发展专题讲座 直播时间:2023年7月23日(周日 )08:00-12:00 2023-07-23 08:00:00 开始
珊氮自养反硝化深度脱氮技术推介会 直播时间:2023年7月21日(周五) 欧仁环境颠覆性技术:污水厂扩容“加速跑”(原有设施不动,污水处理规模扩容1倍!出水水质达地表水准IV类标准!),推动污水治理提质增效。  诚征全国各地污水厂提标扩容工程需求方(水务集团、BOT公司、设
直播预告|JWPE网络报告:自然系统中难降解污染物去除的物化与生化作用及水回用安全保障 中国给水排水 直播题目: 高排放标准下污水中难降解COD的去除技术     报告人:苏伊士亚洲 技术推广经理 程忠红
WaterTalk|王凯军:未来新水务 一起向未来  For and Beyond Water 中国环境科学学会水处理与回用专业委员会以网络会议形式举办“水与发展纵论”(WaterTalk)系列学术报 5月18日下午 14:00—16:00 直播  题目: 高密度沉淀池技术的迭代更新 主讲人: 程忠红 苏伊士亚洲 技术推广经理  大纲:  高密池技术原理 不同型号高密池的差异和应用区别 高密池与其他
BEST|绿色低碳科技前沿与创新发展--中国工程院院士高翔教授  直播时间:2023年4月30日 14:00—16:00 2023-04-30 14:00:00 开始 日照:“碳”寻乡村振兴“绿色密码”  凤凰网山东    乡村生态宜居,乡村振兴的底色才会更亮。我市坚持乡村建设与后续管护并重,市、区、镇联
BEST论坛讲座报告第十三期(cnwww1985):全球碳预算和未来全球碳循环的不稳定性风险 The global carbon budget and risks of futur 国际水协IWA 3月17日直播:3月17日 国际水协IWA创新项目奖PIA获奖项目介绍分享会 直播时间:2023年3月17日 9:00—11:30 2023-03-17 09:00:00 开始
中国给水排水直播:云中漫步-融合大数据、人工智能及云计算的威立雅智慧水务系统Hubgrade 直播时间:2023年3月15日 中国给水排水直播平台会议通知 | 2023污泥处理处置技术与应用高峰论坛(清华大学王凯军教授团队等)
中国污水千人大会参观项目之一: 云南合续环境科技股份有限公司  海口市西崩潭水质净化中心 中国给水排水 Water Insight直播:刘锐平  清华大学 环境学院 教授 博士生导师—高浓度硝酸盐废水反硝化脱氮过程强化原理与应用 会议时间:2023.1.7(周六)10:00—11:00
智慧水务的工程全生命周期实践分享 直播时间:2023年1月6日 15:00-16:00 对话嘉宾:窦秋萍  华霖富水利环境技术咨询(上海)有限公司  总经理 主持人:李德桥   欧特克软件(中国)有限 苏伊士 直播时间:12月30日14:00-16:00直播题目:污泥处理处置的“因地制宜和因泥制宜” 主讲人:程忠红,苏伊士亚洲  技术推广经理 特邀嘉宾:刘波 中国市政工程西南设计研究总院二院总工 教
苏伊士 直播时间:12月27日14:00-16:00;复杂原水水质下的饮用水解决方案    陈智,苏伊士亚洲,技术推广经理,毕业于香港科技大学土木与环境工程系,熟悉市政及工业的给水及污水处理,对苏伊士 曲久辉  中国工程院院士,美国国家工程院外籍院士,发展中国家科学院院士;清华大学环境学院特聘教授、博士生导师;中国科学院生态环境研究中心研究员
基于模拟仿真的污水处理厂数字化与智慧化:现状与未来 直播时间:2022年12月28日(周三)9:30—12:00 2022城镇溢流污染控制高峰论坛|聚焦雨季溢流污染控制的技术应用与推广 中国给水排水
王爱杰 哈尔滨工业大学教授,国家杰青,长江学者,国家 领军人才:广州大学学术讲座|低碳水质净化技术及实践 直播时间:2022年12月18日 9:30 国际水协会哥本哈根世界水大会成果分享系列网络会议 直播时间:2022年12月15日 20:00—22:00
德国专场直播主题:2022 中国沼气学术年会暨中德沼气合作论坛 2022 中国沼气学术年会暨中德沼气合作论坛德国专场 时间:2022年12月20日  下午 15:00—17:00(北京时间) 2022中国沼气学会学术年会暨第十二届中德沼气合作论坛的主论坛将于12月15日下午2点召开
技术交流 | 德国污水处理厂 计算系列规程使用介绍 城建水业 WaterInsight首期丨王志伟教授:膜法水处理技术面临的机遇与挑战 直播时间:2022年12月10日 10:00—11:00
处理工艺专场|水业大讲堂之六——城市供水直饮安全和智慧提质 直播时间:2022年12月8日 8:30—12:15 建设管理专场|水业大讲堂之六——城市供水直饮安全和智慧提质 直播时间:2022年12月7日 14:00—17:15
国际水协会哥本哈根世界水大会成果分享系列网络会议 直播时间:2022年12月8日 20:00—22:00 Training Course for Advanced Research & Development of Constructed Wetland Wastewater Treatment Tech
12月3日|2022IWA中国漏损控制高峰论坛 直播时间:2022年12月3日(周六)9:00—17:00 2022-12-03 09:00:00 开始 国际水协会哥本哈根世界水大会成果分享系列网络会议(第八期) 直播时间:2022年12月1日 20:00—22:00 2022-12-01 20:00:00 开始
中国给水排水直播:智慧输配专场|水业大讲堂之六——城市供水直饮安全和智慧提质 直播时间:2022年11月30日 14:00—17:05 2022-11-30 14:00:00 开始 国际水协会哥本哈根世界水大会成果分享系列网络会议(第七期) 直播时间:2022年11月25日 20:00—22:00 2022-11-25 20:00:00 开始
国标图集22HM001-1《海绵城市建设设计示例(一)》首次宣贯会   直播时间:2022年11月24日 13:30—17:30 中国给水排水直播平台 【 李玉友,日本国立东北大学工学院土木与环境工程系教授,博导,注册工程师】颗粒污泥工艺的研究和应用:从UASB到新型高效脱氮和磷回收
中国建科成立70周年|市政基础设施绿色低碳发展高峰论坛   直播时间:2022年11月22日 13:30—18:25   2022-11-22 13:30:00 开始 国际水协会哥本哈根世界水大会成果分享系列网络会议(第六期)   直播时间:2022年11月22日 20:00—22:00
会议预告| 国际水协会哥本哈根世界水大会成果分享系列网络会议(第五期) 中国给水排水 奋进七十载 起航新征程|中国市政华北院第十届科技工作会议暨庆祝建院七十周年大会  直播时间:2022年11月18日 9:30   2022-11-18 09:00:00 开始
樊明远:中国城市水业的效率和服务要做一个规范     樊明远 世界银行高级工程师 黄绵松  北京首创生态环保集团股份有限公司智慧环保事业部总经理,正高级工程师  获清华大学博士学位:海绵城市系统化运维的挑战与实践  直播时间:2022年11月16日 18:30  黄绵松  北京
全国节水高新技术成果展云端活动周寻水路  污水回用专场      转发直播赠送  中国给水排水电子期刊  !!!  直播抽奖 100份 中国给水排水电子期刊  !!! 首届全国节水高新技术成果展即将开幕,同步举行的节水时光云端活动周”也将于2022年11月15日10:00-12:00 、14:30-17:00,在云端与水务行业的专家朋友见面!    在这即将到来激动
会议预告| 国际水协会哥本哈根世界水大会成果分享系列网络会议(第四期) 中国给水排水 国标图集22HM001-1《海绵城市建设设计示例(一)》首次宣贯会
国际水协会哥本哈根世界水大会成果分享系列网络会议 直播时间:2022年11月3日 16:00—18:00 2022-11-03 16:00:00 开始 中国给水排水直播 会议预告 | 国际水协会哥本哈根世界水大会成果分享系列网络会议 国合环境
精彩预告 | 黄河中上游水环境国际论坛·颗粒污泥水处理创新与应用  来源:《中国给水排水》 全球环境科学高峰论坛系列讲座( BEST):电活性微生物:生物地球化学循环、生物能提升、生物修复、金属腐蚀以及新型电子设备    报告人:马萨诸塞州州立大学-阿默斯特分校的Derek Lovley教授
彭永臻院士直播预告丨城市污水生物脱氮除磷新技术与发展/2022年中国污泥大会(第十三届)/工业污泥大会/固废大会/渗滤液大会 直播预告 | 8月21日 中外雨水管理经验和挑战研讨会 中国给水排水    留德华人资源与环境学会  潘伯寿博士,于1991年在德国卡尔斯鲁厄大学获工学博士学位。曾受聘德国GKW工程设计及咨询公司,贝
清水绕村庄,农家换新颜 山东加快推进农村生活污水及黑臭水体治理--8月9日上午,山东省在日照市召开2022年全省东部片区农村生活污水和农村黑臭水体治理现场推进会,参会代表现场观摩学习了岚山区、高新区等 【水大会直播二位码】中国污水处理厂提标改造/污水处理提质增效/排水管网、水环境综合治理/再生水利用/水环境综合治理大会目次及报告日程
威立雅应对碳中和愿景的思路 原创 Veolia 威立雅水务技术 《中国给水排水》第十八届年会暨水安全保障及水环境综合整治高峰论坛日程
污水千人大会参观典型项目:长春英俊污水处理厂扩容提标改造项目技术介绍 中国给水排水直播预告 | 排水系统数字孪生的核心:借助排水模型开启全面诊断模式   窦秋萍  Vivian Dou   华霖富中国区总经理
中国给水排水2022年中国污水处理厂提标改造(污水处理提质增效)高级研讨会(第六届)邀请函 中国给水排水2022年中国排水管网大会(水环境综合治理)邀请函(污水千人大会同期会议)  中国给水排水 “高标准”下的苏伊士工业园区污水解决方案     来源:中国给水排水直播平台
水务企业如何实现智慧水务创新升级?这场直播告诉你:工业互联网专题第三期(汪秋婉 水务行业解决方案总监):百度智能云开物-智慧水务行业创新与升级 重要线上培训| 城镇排水管道养护与管理培训班你想知道的都在这里,6月9-11线上见!
城市供水管网的漏损跟踪及定位分析解决方案SimOn-Water 中国给水排水直播: 2022中国给水排水线上大会|《深入打好城市黑臭水体治理攻坚战实施方案》解读/《基于管网模型的污水管网外水入流量和入流点估计》
中国给水排水直播报告题目:协同超净化水土共治技术在流域河湖生态整体修复中的应用     报告人:张亚非 教授     上海交通大学电子信息与电气工程学院教授,亚太材料科学院院士,长江学者特聘教授,SC 重要线上培训:关于举办“《室外排水设计标准》(GB 50014-2021)宣贯  暨室外排水设计技能提升线上培训班”的通知
推荐行业资讯
点击排行
