【案例】某市地下综合管廊PPP项目实施方案

  来源:PPP大讲堂    2016/4/15
所属频道: 水处理  关键词:PPP项目 地下综合管廊 PPP模式

某某市地下综合管廊PPP项目

实施方案

(送审稿)

某某市城乡建设委员会

某某市财政局

某某咨询有限责任公司

2015年6月23日

目 录

一 项目说明 1

二 项目名称 1

三 项目实施机构 1

四 项目内容及投资 1

五 项目运作方式 3

六 项目财政补贴测算 4

七 可行性分析 7

八 PPP合同框架草案 8

(一) 项目名称 8

(二) 合作方式和期限 8

(三) 项目公司权利义务 8

(四) 项目公司的经营范围、注册资本、股东出资方式、出资比例、股权转让等 9

(五) 工程建设与竣工验收评审 10

(六) 所提供产品或者服务的数量、质量和标准 10

(七) 设施权属,以及相应的运营维护 11

(八) 监测评估 11

(九) 投融资期限和方式 12

(十) 财政补贴的计算 12

(十一) 财政补贴支付及管廊运营成本调整 13

(十二) 调价机制 13

(十三) 履约担保及保险 14

(十四) 合作期内的风险分担 14

(十五) 应急预案和临时接管预案 15

(十六) 变更、提前终止及补偿 15

(十七) 违约责任 16

(十八) 转让与担保 16

(十九) 争议解决方式 17

(二十) 需要明确的其他事项 17

九 投资人应当具备的条件及选择方式 17

(一)投资人的资格条件 17

1、一般资格条件 17

2、针对主城区的资格条件 17

(二)招标方式选择 17

(三)资格审查方式 18

(四)投标保证金 18

(五)招标标的 18

(六)评标办法 19

(七)澄清谈判 19

(八)合同签署 20

十 工程造价的控制与监管 20

十一 项目主体责权(工作界面) 21

十二 政府承诺和保障 24

十三 合作期限届满后资产处置方式 25

实施方案编制的主要政策依据 27

一 项目说明

某某市作为2015年国家地下综合管廊试点城市,根据国家相关文件要求,探索采取PPP模式吸引社会资本参与项目的投资建设和运营维护,承担合作期限内项目管理,发挥政府和社会资本各自优势,合理延长设施运营期限,降低政府年度直接投资压力,提高市政设施公共服务的质量和效率。

二 项目名称

某某市地下综合管廊PPP项目(下称“本项目”或“项目”)

三 项目实施机构

依据工作职能,某某市政府授权城乡建设委员会作为项目实施机构。

四 项目内容及投资

为确保我市地下综合管廊建设科学合理、切实可行,按照统一规划、统筹组织、形成规模、建成网络的原则,我们对建设方案进行反复论证,初步确定了综合管廊建设内容和工期安排。确定了红旗大街区域、哈南工业新城区域、临空经济区域11条25公里综合管廊建设项目,其中主城区建设13公里,新城区建设12公里,工程静态投资28亿元(详见下表4-1)。争取达到二年初见成效,三年实现运营的总体目标。2015年,完成地下综合管廊建设8.53公里,主城区完成南直路、宏图街、长江路5.78公里综合管廊建设,新城区完成哈南九路2.75公里综合管廊建设,投入运营使用,新城区管廊将结合道路工程建设,同步组织实施。2016年,完成综合管廊建设16.98公里,主城区完成红旗大街7.5公里综合管廊工程建设,新城区完成哈南十二大道、十五路、十七路、临空第三大道、临空六路9.48公里综合管廊建设。2017年,组织地下综合管廊项目公司对已经建成的综合管廊进行运营、管理和维护,配合国家对综合管廊建设运营情况进行考核。

表4-1:地下综合管廊项目静态投资估算表

序号 项目名称 总计划投资(亿元)

合计 工程 工程建设其他费用

合计 28 25.7 2.30

1 红旗大街 8.48 7.8 0.68

2 南直路(北段) 2.17 1.82 0.35

3 南直路(南段) 2.15 1.94 0.21

4 长江路 1.6 1.43 0.17

5 宏图街 1.16 0.99 0.17

6 哈南九路 2.31 2.18 0.13

7 哈南第十二大道 4.25 4.01 0.24

8 哈南十五路 1.14 1.07 0.07

9 哈南十七路 0.69 0.67 0.02

10 临空六路 0.9 0.84 0.06

11 临空第三大道 2.85 2.65 0.2

12 控制中心 0.3 0.3

另投资人需在建设期支付建设期利息0.23亿元,其中主城区0.17亿元,新城区0.06亿元。

由于主城区的地下综合管廊建设面临交通和临时施工场所问题,采用的施工工艺有所区别。主城区拟采用叠合整体式工艺施工,新城区采用传统的现场浇筑工艺施工。为了保障项目顺利招标,采取主城区和新城区管廊建设分开招标的方式。

按区域划分的投资及补贴情况如下表4-2:

表4-2:地下综合管廊项目分区域静态投资估算表

项目 合计 主城区 新城区

第一年 第二年 第一年 第二年

工程总投资 28 7.18 8.48 2.51 9.83

财政补贴 12 2.96 3.71 1.04 4.29

入廊费 1

1

社会资本投入 15 4.22 4.77 1.47 4.54

五 项目运作方式

根据财政部和住建部联合印发的《关于市政公用领域开展政府和社会资本合作项目推介工作的通知》(财建[2015]29号)文件精神,本项目采取“投资、建设和运营维护一体化+入廊单位付费+政府补贴”的运作方式。

1、由市城乡建设委员会作为招标人,通过招标方式,选定社会资本。市政府指定市建设集团有限公司与社会资本共同成立项目公司。地下综合管廊工程属于公益性项目,通常政府对关系公共利益和公共安全的事项(如股权变更时,受让方不满足合同约定的技术能力、财务信用、运营经验等基本条件;缩减运营维护经费等)享有一票否决权。参照国内其他公益性项目的做法,市建设集团有限公司以一元人民币持有项目公司金股(即无实际经济价值,权益主要表现为否决权而非收益权或其他表决权,金股通常作为1股)。市建设集团有限公司也可根据自身经营意愿,通过自筹资金增加自身股权比例,获取收益分成。

2、项目公司负责融资、建设和项目设施的运营维护。项目公司与入廊单位签订《入廊协议》。

3、项目建成投入使用后,在项目合作期限内,项目公司根据市政府及价格主管部门出台的收费政策对入廊单位使用地下综合管廊进行收费(包括入廊费和管廊运行维护费收入)。政府按照设施使用的绩效考核情况分期支付财政补贴,合作期满后项目设施无偿移交给政府指定机构。项目结构图如下:

loading...

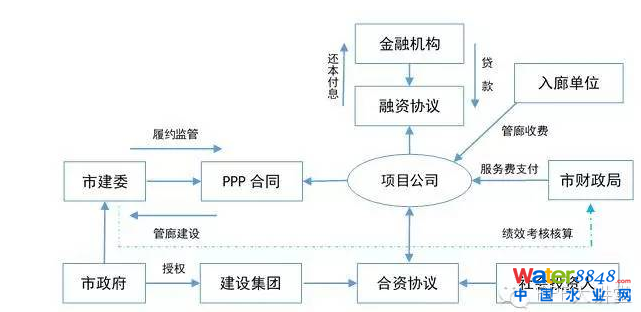

图1 - 某某地下综合管廊项目PPP模式结构图

六 项目财政补贴测算

根据财政部《政府和社会资本合作项目财政承受能力论证指引》(财金[2015]21号)文件,对于政府付费模式项目的计算公式,设定政府每年直接付费数额计算方法为:

财政补贴支付公式中三个变量参数的设定

1、合理利润率:根据财政部21号文要求,合理利润率以商业银行中长期贷款基准利率为基数,充分考虑可用性付费、使用量付费、绩效付费的不同情景,结合风险等因素确定。

去年,当悉尼大学的中国留学生代表对其表示强烈谴责时,他发布微博讽刺中国留学生的智商,称他们“要花钱找论文代写”,并侮辱留学生为“留学豚”,意为“猪”。要求(行业利润水平通常在8%左右),设定调整系数为1.3,即合理利润率取值为7.35%。计算公式如下:

2、年度折现率:根据财政部21号文要求,年度折现率应考虑财政补贴支出发生年份,并参照同期地方政府债券收益率合理确定。

由于黑龙江省地方政府债券发行工作还未完成,本次测算参照经济水平相当省份的地方政府债券利率水平(2014年江西省10年期地方政府债券利率4.27\x25?不适合的。”��虑风险转移溢价等因素。若使社会资本财务内部收益率(税前)达到5.98%(即:社会资本财务内部收益率(税后)达到4.97%),根据财务测算的结果,折现率取值为5.76%。

海外华人辱华现象并不鲜见,吴维的支持者们跳了出来�廊建设的投资补贴12亿元,入廊单位在建设期支付的入廊费1亿元,因此本项目需社会投资人投入的资金约为15亿元。项目投资建设期限两年,2015年投建金额为9.69亿元,其中财政投入4亿元,社会资本投资人投入5.69亿元;2016年投建金额为18.31亿元,其中财政投入4亿元,社会资本投入13.31亿元(含社会资本代财政垫付4亿元),入廊单位支付入廊费1亿元。

由于有4亿元财政投资补贴将在两年建设期结束后到位,因此,在第二个建设年度,需社会资本先行代市财政垫付4亿元投资款,在第三期的财政投资补贴到位后由财政向社会投资人返还。就该部分投资款的垫付,市财政不向社会投资人支付资金垫付成本。

入廊费1亿元在第二年建设期内由入廊单位向项目公司支付。

公式法测算基础参数见表6-1:

表6-1 测算基础参数

项目名称 投资人投入的静态建设成本/万元 运营周期/年 管廊运行维护费收入/万元 管廊运营成本/万元 合理利润率 年度折现率 财政补贴累计折现值/万元 折算为贷款利率

曝悉尼大学华裔教员公开辱华025 780.05 480.05 7.35% 5.76% 155,652.23 5.98%

以建设期结束年度为基年(第0年),按照表6-1的基础参数计算项目每年财政补贴金额。项目各期财政补贴测算结果如下,见表6-2:

表6-2 项目财政补贴测算结果

运营期年份 1 2 3 4 5 6 7 8 9

当年财政补贴/万元 6,649 7,047 7,468 7,913 8,383 8,881 9,408 9,964 10,553

运营期年份 10 11 12 13 14 15 16 17 18

当年财政补贴/万元 11,176 11,834 12,531 13,267 14,046 14,870 15,741 16,662 17,637

运营期年份 19 20 21 22 23 24 25

当年财政补贴/万元 18,667 19,757 20,909 22,128 23,417 24,780 26,222

25年合计/万元 359,910.15(IRR税后4.97%,税前5.98%)

根据财政补贴测算结果,总财政补贴为35.99亿元。从运营期第1年到第25年,每年支付额度从6,649万元到26,222万元逐年递增,年均递增幅度约为5.88%左右。

七 可行性分析

本项目采取PPP模式,不仅可以减轻某某市政府的债务负担,减缓地方融资平台压力,还能有效促进政府职能转变,有利于项目的总体规划和监管;对社会资本来讲,拓宽了社会资本发展空间,进一步激发非公有制经济的活力;对社会公共服务来讲,通过“让专业的人做专业的事”,提高公共产品供给效率和服务质量。PPP模式与传统政府采购模式相比,可以在一定程度上优化项目的风险分配。

在传统政府采购模式下,由于决策及其它原因,经常导致政府分担较多的风险。在PPP模式下,按照风险分配优化、风险收益对等和风险可控等原则,通过合作各方平等协商,有利于在政府和社会资本之间形成合理的风险分配机制。

同时,PPP模式也可以在一定程度上提高项目的运营效率。传统政府采购模式通常将建设和运营分别交给不同的机构来负责,而PPP模式的建设和运营通常由社会资本组建的或社会资本与政府方合资组建的项目公司来统一负责,这也有利于降低管廊运营成本、提高服务效率。

八 PPP合同框架草案

(一) 项目名称

某某市地下综合管廊PPP项目。

(二) 合作方式和期限

1、本项目实行“投资、建设和运营维护一体化+入廊单位付费+政府补贴”的经营方式。

2、合作期包括建设期和运营期,建设期2年,运营期为25年。

(三) 项目公司权利义务

1、按照PPP合同要求和经批复的设计文件,自行承担费用、责任和风险,负责本项目的投资、建设,并提供地下综合管廊设施的运营维护服务;

2、按照PPP合同及入廊协议的约定获得入廊费、运行维护费收入和财政补贴;

3、自行承担因自身原因造成的工程投资超过工程建设费用控制价/投标文件中建议的工程投资建设费用带来的超额投资和管廊运营成本;

4、项目合作期满,将项目设施、土地使用权无偿移交给政府指定机构。

(四) 项目公司的经营范围、注册资本、股东出资方式、出资比例、股权转让等

1、项目公司负责本项目的投资、融资、建设(主体工程、管线及其他构筑物迁移工程、交通导改、绿化、道路恢复工程、管理中心及其他附属工程),并负责项目设施的运营维护服务。

2、根据相关规定,项目公司注册资本金不低于工程建设投资的30%,其他资金可通过银行贷款等方式筹集。

3、市建设集团有限公司可根据自身经营意愿,通过与投资人协商,自筹资金增加自身股权比例,获取收益分成。各股东以现金方式出资。

4、项目公司应按现行政策建立完善的治理结构。

5、项目公司的股东在本项目运营期满五年之前,不得转让其在项目公司中的全部或部分股权;运营期满五年之后,经市政府事先书面同意,项目公司的股东可以转让其在项目公司中的全部或部分股权,但受让方应满足本项目PPP项目合同约定的技术能力、财务信用、运营经验等基本条件,并以书面形式明确承继原股东在本项目项下的权利及义务。

(五) 工程建设与竣工验收评审

1、本项目土地使用权通过无偿划拨方式取得。

2、项目公司应根据所有适用法律法规、规范标准、设计文件以及PPP合同的规定和要求组织项目工程的建设。

3、项目建设完成后,项目公司应及时组织验收,经验收合格后,方可交付使用。市财政部门进行工程造价评审。

4、最终投资额以市财政部门评审结果为准,据此计算政府需支付的财政补贴。

(六) 所提供产品或者服务的数量、质量和标准

1、项目公司工程建设范围包括:红线范围内的主体工程、管线迁移工程、交通导改、绿化、道路恢复工程、管理中心及其他附属工程等,具体以经批复的初步设计、施工图设计及工程量清单为准。

2、项目公司应根据所有适用法律法规、规范标准、设计文件以及PPP合同的规定和要求组织项目工程的建设。

3、项目公司应及时组织验收,项目验收合格后,方可交付使用。

4、地下综合管廊维护必须符合国家以及黑龙江省、某某市的相关规定和行业规范。



(七) 设施权属,以及相应的运营维护

在合作期内,项目设施的使用权归项目公司,由项目公司负责运营维护,运营维护内容包括:保持管廊内的整洁和通风良好;建立健全维护管理制度,搞好安全监控和巡查等安全保障;统筹安排管线单位日常维护管理,配合和协助管线单位的巡查、养护和维修;负责管廊内通风、排水、照明和消防等共用设施设备养护和维修,建立工程维修档案,保证设施设备正常运转;组织制定管廊管理应急预案,管廊内发生险情时,应当采取紧急措施并及时通知管线单位进行抢修;为保障管廊安全运行应履行的其他义务。

(八) 监测评估

1、履约监管

市城乡建设委员会对项目公司在合作期内的合同履行情况进行监督管理。

2、行政监管

1) 安全生产监管。

2) 行政监督管理。包括地下管廊的行政监督管理。

3、公众监管

项目公司接受用户投诉和政府主管部门接受用户对项目公司的投诉。

(九) 投融资期限和方式

由投标人在投标文件财务方案中明确。

项目公司可以为本项目融资之目的,将其在PPP合同项下的各项权益(如预期收益权、保险受益权等)设置质押或以其它方式设置担保权益。

由财政投入资金形成的资产由项目公司无偿使用,但是项目公司不得将全部项目设施资产用于抵押。

(十) 财政补贴的计算

1、工程竣工结算后,根据财政部门的投资评审结果,如果实际工程建设费用与工程建设费用中标价相差在±5%以内,则运营期财政补贴按工程建设费用中标价执行;如果实际工程建设费用与工程建设费用中标价相差在±5%以上,应根据实际工程建设费用按照合同约定的公式重新计算财政补贴。

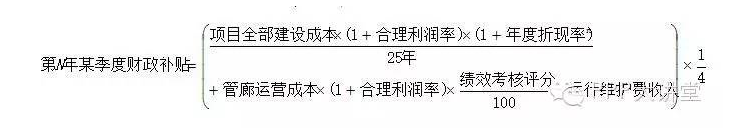

2、运营期各年利润率根据当年金融机构中长期贷款基准利率计算。计算公式如下:

loading...

其中调整系数按中标价确定。

3、投标人在投标时应对公式中的年度折现率进行报价,在25年运营期内不得更改。

4、项目公司根据市政府价格主管部门出台的收费政策对入廊单位使用地下综合管廊进行收费(包括入廊费和管廊运行维护费收入)。

5、政府根据设施使用的绩效考核情况逐年对项目公司支付财政补贴。

(十一) 财政补贴支付及管廊运营成本调整

进入运营期后,本项目将采取绩效考核。由市城乡建设委员会制定相应设施维护标准、绩效考核打分办法,进行日常监管考核,并根据绩效考核情况及合同约定按期核算绩效考核评分。市财政局根据如下公式计算,并按季支付。

loading...

(十二) 调价机制

调价程序:项目建设成本在对应的付费期内不作调整;管廊运营成本根据服务期内的通货膨胀情况(某某市统计局公布的当期CPI数值)调整。以三(3)年为周期,进行定期调价。调价公式如下:

P3n=P3n-3×CPI3n-3×CPI3n-2×CPI3n-1×10-6(n=1,2,3…)

n为已调价次数加1;

P0为中标人在投标文件中报出的年运维绩效服务成本;

Pn为第n+1个财务年度起适用的年运维绩效服务成本(每三年调价一次);

CPI3n-1为第3n个财务年度由某某市统计局公布的第3n-1个财务年度某某市居民消费物价指数。

(十三) 履约担保及保险

根据《政府和社会资本合作项目政府采购管理办法》,履约担保由建设履约保函和维护保函组成。履约保函的数额不超过估算价的10%。合作期内,如果项目公司未能履行PPP合同中规定的义务,市城乡建设委员会有权兑取履约保函。

合作期内,项目公司必须自费购买和维持适用法律所要求的保险,并将市城乡建设委员会和项目公司均列为保险单上的被保险人。

(十四) 合作期内的风险分担

按照风险分配优化、风险收益对等和风险可控等原则,项目设计、建设、财务和运营维护等商业风险由项目公司承担;法律、政策等风险由政府承担;项目审批手续办理、不可抗力等风险由政府和项目公司合理共担。

由于项目征拆具有较大的不确定性、地下地质结构不明,项目公司应充分考虑此项风险,根据项目包中管廊所需用地的征拆情况,对具备进场条件的地下综合管廊及时安排资金,做好资金调度,保证工程进度;对不具备进场条件的地下综合管廊,以实施机构的进场通知为准,服务期相应顺延,政府不予额外补偿。在进场等待期间,项目公司发生的融资等所有费用由项目公司自行承担,政府不予任何补偿。

(十五) 应急预案和临时接管预案

1、合作期内,如项目公司出现以下违约行为,项目实施机构有权实施临时接管:

1)因管理不善,发生重大质量、生产安全事故的;

2)严重影响到社会公共利益和安全的;

3)法律、法规禁止的其他行为。

2、临时接管项目所产生的一切费用,将根据项目合同约定,由违约方单独承担或由各责任方分担。

(十六) 变更、提前终止及补偿

1、在合作期间,如果发生以下事件,项目公司可从政府方获得一般补偿。

1) 不可抗力事件导致工程建设投资、维护成本增加;

2) 法规政策变更使得项目公司为符合新的法规政策要求调整建设标准导致投资或运营维护成本增加超过5%。

一般补偿可以采取以下形式:一次性补偿(即货币形式补偿)或调整财政补贴(调整方式在PPP合同中详细说明)。

2、在合作期间,如果发生以下事件,项目公司依照《PPP合同》承担违约责任。

1)项目公司未能根据规定提交履约保函或未能补充履约保函金额并保持有效;

2)未经政府批准,项目公司私自出租、转让、抵押或质押项目设施;

3)项目公司未对项目设施进行定期维护或未达到维护标准,造成重大安全事故,严重影响社会公众利益。

3、发生以下情况,PPP合同可提前终止:

1) 项目公司发生严重违约事件时,市城乡建设委员会有权发出终止合同的意向通知;

2) 发生政府部门严重违约事件时,项目公司有权发出终止合同的意向通知;

3) 发生不可抗力时,PPP合同签订双方无法协商一致继续履行各自义务,双方有权向对方发出终止合同的意向通知。

4、提前终止补偿

PPP合同提前终止,市城乡建设委员会应按照PPP合同的规定接收项目设施,并按照合同约定的补偿原则和补偿标准计算终止补偿。

(十七) 违约责任

项目实施机构或项目公司未履行项目合同约定义务的,应承担相应违约责任,包括停止侵害、消除影响、支付违约金、赔偿损失以及解除项目合同等。

(十八) 转让与担保

合作期内,未经市政府同意,项目公司不得出让、转让、抵押、质押项目的土地使用权、项目设施或任何其它重要资产。

在PPP合同签署,项目投入使用五年之后,经市政府事先书面同意,项目公司股东可以向符合PPP合同规定条件的受让方转让其在项目公司的股权。

(十九) 争议解决方式

PPP合同执行过程中若出现争议,应尽力通过协商友好解决。协商不成的,可以采用仲裁的方式解决。

(二十) 需要明确的其他事项

九 投资人应当具备的条件及选择方式

(一)投资人的资格条件

1、一般资格条件

(1)投资人可以是依法注册的独立法人实体,也可以是由不同法人实体组成的联合体。

(2)投资人应具有与本项目投资相适应的资金保障能力及良好的财务状况和商业信誉。

(3)投资人(或组成投资人联合体中的一方)应具备建设行政主管部门核发的施工总承包相应资质。

2、针对主城区的资格条件

有大型路桥、隧洞等类似工程的混凝土预制构件施工经验和业绩。

(二)招标方式选择

根据《政府采购法》、《政府采购法实施条例》、《关于印发政府和社会资本合作模式操作指南(试行)的通知》(财金〔2014〕113号)以及《政府和社会资本合作项目政府采购管理办法》(财库〔2014〕215号)等有关规定,拟采取公开招标的方式选择社会投资人。

(三)资格审查方式

目前,项目前期准备工作已按计划开展,基本具备了社会资本采购条件,同时,由于某某市的施工时间短暂,为了推进项目实施,本项目拟采用资格后审方式对社会资本进行资格审查。

(四)投标保证金

投标人应以金融机构出具的保函等非现金形式缴纳投标保证金。按照规定,投标保证金的数额不得超过招标项目估算价的2%。

(五)招标标的

项目招标按照财金[2015]21号文件要求进行公式报价,以投标人投报的总补贴金额累计折现值作为招标标的。

招标人规定工程建设成本、管廊运营成本、合理利润率调整系数、年度折现率。投标人对工程建设成本、管廊运营成本、合理利润率调整系数、年度折现率分别报价(不做评标考核打分,做未来计算财政补贴的依据),并按公式计算运营期财政补贴累计折现值。

1、工程建设成本报价。投标人根据工程建设成本控制价进行报价。其中,项目前期费、征拆费、系统动迁费、设施配套费为暂定价,主体工程按现行使用工程量清单计价规范、工程定额及相应的计价规定进行报价(锁定清单价格为后期项目竣工结算及核定财政补贴金额提供依据)。工程建设成本报价包括项目前期费、勘察、设计、监理费等相关工作费用。实施机构监管推进管理费由市财政局另外安排解决。

2、管廊运营成本报价。投标人根据招标人提供的项目资料自行对管廊运营成本进行报价。

3、合理利润率调整系数。调整系数上限设定为30%。调整系数一经报出,在25年运营期内不得更改。

第N年合理利润率=第N年中长期贷款基准利率×(1+调整系数)

4、投标人在投标时应对公式中的年度折现率进行报价,但不得高于5.76%,且在25年运营期内不得更改。

5、同时,依照前述四项报价综合测算的社会资本财务内部收益率(税前)不得高于5.98%(即:社会资本财务内部收益率(税后)不得高于4.97%),若超过,则为废标。

(六)评标办法

项目评标采用综合评标法,对投标人的投标报价、建设维护方案、财务方案和法律方案进行综合评审,并按得分由高到低顺序排定中标候选人。

(七)澄清谈判

招标人将与排名第一的中标候选人作澄清谈判。澄清谈判需在规定期限内完成。如双方达成一致,则该投标人会被选定为中标人;如招标人未能与排名第一的中标候选人达成一致,可依次与排名第二、排名第三的中标候选人进行澄清谈判。中标候选人中与招标人达成协议者即被确定为中标人。若经谈判未能确定中标人,则本次招标终止,由招标人按照相关规定对后续工作进行安排。

(八)合同签署

澄清谈判确定中标人后,招标人将根据澄清谈判调整后的PPP项目合同报某某市人民政府审核。待市政府审核批准该合同后,市城乡建设委员会代表市政府与中标人草签PPP项目合同(或框架协议),以明确双方的合作意向,详细约定双方有关项目开发的关键权利义务。

待项目公司成立后,市城乡建设委员会与项目公司正式签署PPP项目合同或关于承继上述协议的补充合同。

十 工程造价的控制与监管

鉴于市政工程涉及项目征拆、系统动迁和专业配套等多项内容,不确定因素多,难以像土建工程一样实行总价包干控制,对现场发生的建设内容和工程量变化,需通过多方认定后作为后期工程结算的依据。为此,政府方需要对项目公司组织工程建设过程中涉及造价控制方面的工作进行必要的审核、监管。

本项目由市城乡建设委员会负责对发生的工程设计变更、现场签证等进行审核认定,并承担相应签字认定责任。财政部门应从项目招标、协议签署等环节进行全面造价控制。一是对主体和配套等各项工程的招标控制价进行事前评审;二是对系统动迁工程预算、国有土地房屋征收安置包保协议条款进行财政评审;三是对全部工程结算进行评审,核定项目财政补贴。

十一 项目主体责权(工作界面)

(一)市城乡建设委员会

市城乡建设委员会设立现场监管推进机构,承担项目方案谋划、招标前手续办理、招标、项目实施监管、造价控制、结算初审等职责。

1.会同市财政等相关部门编制项目实施方案,报请市政府批准。

2.组织项目谋划、咨询、论证,科学确定工程建设规模、标准。

3.办理项目环评、可研、规划等审批手续。

4.组织项目招标工作,确定勘察、设计、监理单位及投资人。

5.协调推进地下综合管廊项目征地征收工作。协助项目公司办理工程建设审批手续变更。

6.对勘察、设计及监理单位工作进行管理。对项目公司履约情况实施监督。

7.组织设计、监理单位控制工程建设的规模、标准和投资,对工程设计变更和现场签证进行审核认定。组织项目公司报送工程结算评审资料并进行初审。配合市财政部门进行工程结算评审。

8.参与工程竣工验收。对验收合格、具备投入使用条件的,配合市财政部门拨付除质量保修责任范围以外的设施正常运营的财政补贴。

9.行业主管部门负责项目建成后项目公司运营期间的设施行政管理和运行维护监管职责。

10.统一制定相应设施维护标准、绩效考核打分办法。

11.监管考核项目公司日常维护行为,作为核算绩效考核评分的依据。

12.根据绩效考核情况及合同约定按期核算绩效考核评分。

13.合作期满,配合国资等部门办理资产移交。

(二)市财政局

1.负责项目政府采购的审核、监管等。

2.负责对招标阶段工程建设成本控制价进行评审。对项目公司委托实施的系统动迁工程预算、国有土地房屋征收安置包保协条款等进行财政评审。对由项目公司组织招标的各项配套工程的招标控制价进行事前评审。

3.对全部工程结算进行评审,核定项目财政补贴,并按季支付。

4.负责根据运营期内的通货膨胀情况(某某市统计局公布的当期CPI数值)调整管廊运营成本。

(三)市建设集团公司

1.配合市城乡建设委员会办理社会投资人招标前的项目前期手续。

2.与中标人签订合资协议,并按协议约定在某某市出资成立项目公司。

(四)项目公司

1.完成PPP合同约定的项目投融资工作,确保项目资金及时到位,独立进行项目财务核算和资金管理使用。

2.勘察、设计等前期如已发生费用,项目公司成立后,签订三方协议,由项目公司承担并直接支付,计入工程成本。在项目公司成立以前,由财政资金垫付。

3.负责进行前期已办理项目审批手续的变更及办理后续各项审批手续,完成合同约定的全部建设内容,负责项目总承包建设组织管理(包括主体工程、系统动迁、配套专业工程等所有投资建设内容),确保工程进度、质量、安全与文明施工符合相应标准和规范要求,承担与工程建设、运行维护管理有关的一切风险和责任。

4.承诺严格按照合同约定及时支付工程费用和农民工工资,承担所建工程的维稳、信访责任。

5.按照住建部《房屋建筑和市政基础设施工程竣工验收规定》(建质〔2013〕171号)规定,在某某市市政质量监督站、项目实施机构和相关行业主管部门的监督下,组织工程竣工验收。

6.工程竣工验收合格、具备正常使用条件后,告知实施机构及相关行业主管部门,及时投入使用。承担地下综合管廊的维护,接受设施主管部门的监管和日常考核。为切实保障市政设施的正常使用和为社会提供持续服务,项目公司要委托专业的运行维护队伍进行设施日常维护管理,优先选择本市成熟的专业运行维护队伍。

7.及时组织提报工程决算报审资料,按合同约定获取财政补贴。

8.合同期满,将项目资产无偿移交给政府指定部门。

十二 政府承诺和保障

(一)项目前期服务。针对建设项目有无征地拆迁等情况,政府方要做好项目前期工作。对没有征拆的项目,政府方要将项目前期手续办理到建设工程规划许可证(绿证);对有征拆的项目,政府方要将项目前期手续办理到建设用地规划许可证(黄证),完成征地征收手续,促进项目成熟度,满足项目公司融资、施工条件。

(二)建设施工监管。加强项目建设全过程的规范与监督管理。一是工程造价监管。严格审核确定工程设计方案,确定工程建设规模、标准,对主体工程清单包干以外的变量工程进行严格的造价控制,降低政府付费成本。二是工程施工进度监管。细化合同约定,明确各方权责、锁定各项工作界面和工期条件,明确违约责任。三是建筑市场行业监管。对项目各实施环节的市场行为进行监督,落实各方主体责任。四是落实监理责任。委托具有相应资质的监理单位对工程建设全过程实施监理,对工程建设质量、安全、造价、进度实行“三控一监督”,承担相应的监理责任。

(三)项目运行监管。一是实行设施运行使用绩效考核。按照工作职能,市城乡建设委员会作为设施使用监管主体,制定相应设施维护标准、绩效考核打分办法,进行日常监管考核。二是实行政府付费与绩效考核挂钩。由市城乡建设委员会负责根据绩效考核情况及合同约定按期核算绩效考核评分,市财政局核定后进行支付。

十三 合作期限届满后资产处置方式

1、PPP合同期满,项目公司应按照合同约定将项目设施(含为项目设施正常运营所必须的各类项目设施、设备、土地使用权、各信息系统、维护手册等)无偿移交给市政府或其指定机构。项目公司应确保移交的项目设施不存在任何抵押、质押等担保权益或所有权(投标人选择享有划拨土地使用权的情形下适用)约束,亦不得存在任何种类和性质的索赔权。移交结束且质量保证期满后,项目公司予以清算。市政府成立由国资、财政、建设、行业管理部门及项目公司等组成的移交委员会,办理资产移交,并将项目设施及内业资料移交给相关行业主管部门接收管理。

2、项目公司应确保最后一次运维绩效考核指标达到正常使用移交标准。如发现存在缺陷的,未能达到移交标准的,则项目公司应及时修复。如任一方对是否达到移交标准有异议的,则由移交委员会聘请第三方机构进行评定。

实施方案编制的主要政策依据

1.《关于市政公用领域开展政府和社会资本合作项目推介工作的通知》(财建〔2015〕29号)

2.关于印发《政府和社会资本合作项目财政承受能力论证指引》的通知(财金〔2015〕21号)

3.《关于规范政府和社会资本合作合同管理工作的通知》(财金〔2014〕156号)

4.《政府和社会资本合作模式操作指南(试行)》(财金〔2014〕113号)

5.《国务院办公厅关于政府向社会力量购买服务指导意见》(国办发〔2013〕96号)

6.《国务院关于鼓励和引导民间投资健康发展的若干意见》(国发〔2010〕13号)

7.《基础设施和公用事业特许经营管理办法》(六部委25号令)




微信扫一扫关注中国水业网/>
</div>
<div class=

[ 行业资讯搜索 ]  [ ]  [ 打印本文 ]  [ 关闭窗口 ]


0条 [查看全部]  相关评论


推荐图文
直播:《新国标下饮用水典型嗅味物质管控:在线识别、逐级强化、精准控制,保障供水安全与品质》 臭和味,是饮用水水质中的敏感指标,常引发用户投诉。自新标准《GB5749-2022》实施以来,要求饮用水臭和 中国土木工程学会水工业分会—2024年排水年会 直播时间:2024年11月30日(周六) 08:30—18:00 2024-11-30 08:30:00 开始
复旦大学环境科学与工程系研究生课程环境工程技术前沿系列讲座:环卫设施异味控制研究与实践 直播时间:2024年11月27日(周三)13:30—15:00 2024-11-27 13:30:00 开始 报告题目:未来城乡生态环境低碳可持续发展对策与绿色技术研究进展   报告人:中国工程院院士、哈尔滨工业大学  马军  教授
因泥制宜选择污泥干化技术 直播时间:2024年11月26日(周二)14:00 2024-11-26 14:00:00 开始 11月14日上午丨2024粤港澳大湾区环境水务博览会 直播时间:2024年11月14日(周四)10:00-13:00 2024-11-14 10:00:00 开始
中国水协团体标准《城市供水企业突发事件应急预案编制技术规程》宣贯会通知 中国城镇供水排水协会 直播:中国水协城镇供水排水协会城镇水环境专业委员会2024年年会 直播时间:2024年11月1日(周五) 08:30—18:00 2024-11-01 08:30:00 开始
全球水务前沿科技创新技术研讨会 直播时间:2024年10月31日(周四) 10:00—12:00 2024-10-31 10:00:00 开始 直播:2024年世界城市日中国主场系列活动“城市水安全与绿色可持续循环发展”论坛 直播时间:2024年10月27日(周日) 09:00—17:00 2024-10-27 09:00:00 开始
城市有机固废(餐厨厨余、污泥和渗滤液)技术现况及发展趋势 直播时间:2024年10月23日(周三)13:30 2024-10-23 13:30:00 开始 直播|沙特全球水务创新奖路演发布会 直播时间:2024年9月27日(周五)10:45—12:15 2024-09-27 10:45:00 开始
苏伊士工业园区绿色低碳环境治理方案 直播时间:2024年9月30日(周一)9:30—11:30 2024-09-30 09:30:00 开始 主 讲 人:江峰 教授/博士生导师  主讲报告:硫基生物技术助力废水低碳处理  时间:2024年9月14日(周六),10:00-11:00          主讲人:江峰  中山大学环境科学与工程学院
水质安全与高品质供水研讨会 直播时间:2024年8月30日(周五)13:30—17:30 2024-08-30 13:30:00 开始 先进水技术博览(Part 16)| 紫外线水处理技术探索与实践 直播时间:2024年8月31日(周六)上午10:00-11:00 2024-08-31 10:00:00 开始
肖威中博士--美国污水处理概述 直播时间:2024年9月2日(周一)20:30—22:00 2024-09-02 20:30:00 开始 北京市科协青年科技人才跨界交流活动--活动主题:AI时代的污水资源化应用创新  涉及领域:污水资源化、人工智能、物联网  召集人:曹效鑫 博士  活动时间:8月21日下午  活动地点:北京未来设计园区
报告人:程忠红,苏伊士亚洲 高级技术推广经理 直播题目:污泥干化技术的选择  内容: 	不同干化设备的特点及适用性 	污泥干化系统的选择依据 	干化在污 中国水协团体标准《城镇污水处理厂碳减排评估标准》宣贯会通知  报告人:王秀蘅 哈尔滨工业大学教授  博士生导师直播时间:2024年7月17(周三)14:00-16:00 2024-07-17 14:0
苏伊士 程忠红 :反硝化滤池在污水脱氮中的差异化应用 直播时间:2024年7月2日(周二)14:00—16:00 2024-07-02 14:00:00 开始 先进水技术博览(Part 15)|低碳型装配式污水厂探索与实践 直播时间:2024年6月29日(周六)上午10:00-11:00 2024-06-29 10:00:00 开始
吴迪   博士: 百年持续迭代,新型生物膜工艺在提质增效、督察常态化背景下的典型应用 直播时间:2024年6月20日(周四)14:00—16:00 2024-06-20 14:00:00 开始 Paul Westerhoff院士、王鹏教授等人领衔空气取水学术与科技高端论坛 直播时间:2024年6月8日(周六)08:50 2024-06-08 08:50:00 开始
报告题目:《湖南省排水系统溢流控制技术导则》解读及相关技术探讨  报告人简介:  尹华升,男,教授级高级工程师,湖南省建筑科学研究院副总工程师、湖南省非开挖工程技术研究中心主任,湖南排水协会副秘书长; Water & Ecology Forum: 水与生态新起点 直播时间:2024年5月24日(周三)14:30 2024-05-24 14:30:00 开始
中国水环境治理存在的问题及发展方向 直播时间:2024年5月28日(星期二)14:00—16:00 2024-05-28 14:00:00 开始 5月22日下午丨《城镇排水管网系统诊断技术规程》宣贯会 直播时间:2024年5月22日(周三)14:00-16:00 2024-05-22 14:00:00 开始
双碳背景下污泥处置资源化路径探索--杜炯  教授级高级工程师,上海市政工程设计研究总院(集团)有限公司第四设计院总工程师,注册公用设备工程师、注册咨询工程师(投资),上海土木工程学会会员、复旦大学资源 JWPE 网络报告/用于快速现场废水监测的折纸微流体装置 直播时间:2024年5月13日(星期一)19:00 2024-05-13 19:00:00 -杨竹根  英国克兰菲尔德大学教授、高级传感器实验
紫外光原位固化法管道修复全产业链质量控制倡议 直播时间:2024年5月7日(星期二)9:00-16:30 2024-05-07 09:00:00 开始 华北院 马洪涛 副总工:系统化全域推进海绵城市建设的应与不应——海绵城市建设正反案例1 直播时间:2024年4月30日(周二)9:30 2024-04-30 09:30:00 开始
高效纳滤膜:中空纤维纳滤膜的特点与应用 直播时间:2024年4月27日(周六)10:00-11:00 2024-04-27 10:00:00 开始-先进水技术博览(Part 14) 聚力水务科技创新、中德研讨推进行业高质量发展 ——特邀德国亚琛工业大学Max Dohman 直播时间:2024年4月14日(周日)15:00 2024-04-14 15:00:00 开始
康碧热水解高级厌氧消化的全球经验和展望 | 北京排水集团高安屯再生水厂低碳运营实践与探索 直播时间:2024年4月10日(周三)14:00—16:00 2024-04-10 14:00:00 开始 世界水日,与未来新水务在深圳约一个高峰论坛 直播时间:2024年3月22日(周五)08:30—17:30 2024-03-22 08:30:00 开始
中国给水排水直播:直播时间:2024年3月14日(周四)14:00 2024-03-14 14:00:00 开始    题目:占地受限情况下的污水厂水质提升解决方案 主讲人:程忠红, 苏伊士亚洲 高级 华北设计院:高密度建成区黑臭水体整治效果巩固提升要点分析 直播时间:2024年3月4日(周一)9:30 2024-03-04 09:30:00 开始
2月23日|2024年“云学堂科技学习周”暨第一届粤港澳大湾区青年设计师技术交流与分享论坛 直播时间:2024年2月23日(星期五)9:00—17:00 2024-02-23 09:00:00 开始 2月22日|2024年“云学堂科技学习周”暨第一届粤港澳大湾区青年设计师技术交流与分享论坛 直播时间:2024年2月22日(星期四)9:00—18:00 2024-02-22 09:00:00 开始
2月21日|2024年“云学堂科技学习周”暨第一届粤港澳大湾区青年设计师技术交流与分享论坛 直播时间:2024年2月21日(星期三)9:00—18:00 2024-02-21 09:00:00 开始 大湾区青年设计师论坛直播预告(第一届粤港澳大湾区青年设计师技术交流论坛)  “醒年盹、学好习、开新篇”2024年“云学堂科技学习周”暨第一届粤港澳大湾区青年设计师技术交流与分享论坛
山东日照:“乡村之肾”监管装上“智慧芯”    日照市生态环境局农村办负责人时培石介绍,农村生活污水处理系统被称为“乡村之肾”,对于农村水环境的改善发挥着重要作用 人工湿地国际大咖/西安理工大学赵亚乾教授:基于人工湿地技术的污水净化之路 直播时间:2024年1月30日(星期二)19:00 2024-01-30 19:00:00 开始
马洪涛院长:城市黑臭水体治理与污水收集处理提质增效统筹推进的一些思考 直播时间:2024年1月25日 10:00 2024-01-25 10:00:00 开始 2024年水务春晚 直播时间:2024年1月18日(周四)18:00—22:00 2024-01-18 18:00:00 开始
《以物联网技术打造新型排水基础设施》 直播时间:2024年1月11日(星期四)15:00 2024-01-11 15:00:00 开始--刘树模,湖南清源华建环境科技有限公司董事长,清华大学硕士研究生 WPE网络报告:作者-审稿-编辑视野下的高水平论文 直播时间:2024年1月10日(星期三)19:00 2024-01-10 19:00:00 开始
核心期刊:中国给水排水》继续入编北大《中文核心期刊要目总览》 中国给水排水核心科技期刊 直播丨《城镇供水管网漏损控制及评定标准》宣贯会 直播时间:2023年12月27日 09:30—11:00 2023-12-27 12:00:00 开始
【直播】【第五届水利学科发展前沿学术研讨会】王浩院士:从流域视角看城市洪涝治理与海绵城市建设 先进水技术博览(Part 13)|水回用安全保障的高效监测技术
中国城镇供水排水协会城镇水环境专业委员会2023年年会暨换届大会 直播时间:2023年12月16日(周六)08:30—18:00 2023-12-16 08:30:00 开始 第二届欧洲华人生态与环境青年学者论坛-水环境专题 直播时间:2023年12月9日(周六)16:00—24:00 2023-12-09 16:00:00 开始
JWPE网络报告:综述论文写作的一点体会 直播时间:2023年11月30日(星期四)19:00 2023-11-30 19:00:00 开始 WaterInsight第9期丨强志民研究员:紫外线水消毒技术 再生水
水域生态学高端论坛(2023)热带亚热带水生态工程教育部工程研究中心技术委员会会议 直播时间:2023年11月29日(周三) 09:00—17:40 2023-11-29 09:00:00 开始 中国给水排水直播:智慧水务与科技创新高峰论坛 直播时间:2023年11月25日(周六) 13:30 2023-11-25 13:30:00 开始
中国水协团体标准《城镇污水资源与能源回收利用技术规程》宣贯会通知 中国城镇供水排水协会 2023年11月14日9:00线上举行直播/JWPE网络报告:提高饮用水安全性:应对新的影响并识别重要的毒性因素
直播主题:“对症下药”解决工业园区污水处理难题   报告人:陈智  苏伊士亚洲 技术推广经理 直播时间:2023年11月2日(周四)14:00—16:00 2023-11-02 14:00:00 开始 10月29日·上海|市政环境治理与水环境可持续发展论坛
BEST第十五期|徐祖信 院士 :长江水环境治理关键      直播时间:2023年10月26日(周四)20:00—22:00 2023-10-26 20:00:00 开始 《水工艺工程杂志》系列网络报告|学术论文写作之我见 直播时间:2023年10月19日(周四)19:00 2023-10-19 19:00:00 开始
污水处理厂污泥减量技术研讨会 直播时间:2023年10月20日13:30-17:30 2023-10-20 13:30:00 开始 技术沙龙 | 先进水技术博览(Part 12) 直播时间:10月14日(周六)上午10:00-12:00 2023-10-14 10:00:00 开始
直播题目:苏伊士污泥焚烧及零碳足迹概念污泥厂 主讲人:程忠红 苏伊士亚洲 技术推广经理  内容包括: 1.	SUEZ污泥业务产品介绍 2.	全球不同焚烧项目介绍 3.	上海浦东污泥焚烧项目及运营情况 中国给水排水第十四届中国污泥千人大会参观项目之一:上海浦东新区污水厂污泥处理处置工程
《水工艺工程杂志》系列网络报告 直播时间:2023年9月26日 16:00  王晓昌  爱思唯尔期刊《水工艺工程杂志》(Journal of Water Process Engineering)共同主 中国给水排水2024年污水处理厂提标改造(污水处理提质增效)高级研讨会(第八届)邀请函暨征稿启事  同期召开中国给水排水2024年排水管网大会  (水环境综合治理)  同期召开中国给水排水 2024年
海绵城市标准化产业化建设的关键内容 结合项目案例,详细介绍海绵城市建设的目标、技术体系及标准体系,探讨关键技术标准化产业化建设的路径,提出我国海绵城市建设的发展方向。 报告题目:《城镇智慧水务技术指南》   中国给水排水直播平台: 主讲人简介:  简德武,教授级高级工程师,现任中国市政工程中南设计研究总院党委委员、副院长,总院技术委员会副主任委员、信息技术委员会副主
第一轮通知 | 国际水协第18届可持续污泥技术与管理会议 主办单位:国际水协,中国科学院  联合主办单位:《中国给水排水》杂志社 等 技术沙龙 | 先进水技术博览(Part 11) 直播时间:8月19日(周六)上午10:00-12:00 2023-08-19 10:00:00  广东汇祥环境科技有限公司  湛蛟  技术总监  天津万
中国水业院士论坛-中国给水排水直播平台(微信公众号cnww1985):自然—社会水循环与水安全学术研讨会 WaterInsight第7期丨掀浪:高铁酸钾氧化技术的机理新认知及应用 直播时间:2023年8月5日(周六)上午10:00-11:00 2023-08-05 10:00:00 开始
直播:“一泓清水入黄河”之山西省再生水产业化发展专题讲座 直播时间:2023年7月23日(周日 )08:00-12:00 2023-07-23 08:00:00 开始 珊氮自养反硝化深度脱氮技术推介会 直播时间:2023年7月21日(周五)
欧仁环境颠覆性技术:污水厂扩容“加速跑”(原有设施不动,污水处理规模扩容1倍!出水水质达地表水准IV类标准!),推动污水治理提质增效。  诚征全国各地污水厂提标扩容工程需求方(水务集团、BOT公司、设 直播预告|JWPE网络报告:自然系统中难降解污染物去除的物化与生化作用及水回用安全保障 中国给水排水
直播题目: 高排放标准下污水中难降解COD的去除技术     报告人:苏伊士亚洲 技术推广经理 程忠红 WaterTalk|王凯军:未来新水务 一起向未来  For and Beyond Water 中国环境科学学会水处理与回用专业委员会以网络会议形式举办“水与发展纵论”(WaterTalk)系列学术报
5月18日下午 14:00—16:00 直播  题目: 高密度沉淀池技术的迭代更新 主讲人: 程忠红 苏伊士亚洲 技术推广经理  大纲:  高密池技术原理 不同型号高密池的差异和应用区别 高密池与其他 BEST|绿色低碳科技前沿与创新发展--中国工程院院士高翔教授  直播时间:2023年4月30日 14:00—16:00 2023-04-30 14:00:00 开始
日照:“碳”寻乡村振兴“绿色密码”  凤凰网山东    乡村生态宜居,乡村振兴的底色才会更亮。我市坚持乡村建设与后续管护并重,市、区、镇联 BEST论坛讲座报告第十三期(cnwww1985):全球碳预算和未来全球碳循环的不稳定性风险 The global carbon budget and risks of futur
国际水协IWA 3月17日直播:3月17日 国际水协IWA创新项目奖PIA获奖项目介绍分享会 直播时间:2023年3月17日 9:00—11:30 2023-03-17 09:00:00 开始 中国给水排水直播:云中漫步-融合大数据、人工智能及云计算的威立雅智慧水务系统Hubgrade 直播时间:2023年3月15日
中国给水排水直播平台会议通知 | 2023污泥处理处置技术与应用高峰论坛(清华大学王凯军教授团队等) 中国污水千人大会参观项目之一: 云南合续环境科技股份有限公司  海口市西崩潭水质净化中心
中国给水排水 Water Insight直播:刘锐平  清华大学 环境学院 教授 博士生导师—高浓度硝酸盐废水反硝化脱氮过程强化原理与应用 会议时间:2023.1.7(周六)10:00—11:00 智慧水务的工程全生命周期实践分享 直播时间:2023年1月6日 15:00-16:00 对话嘉宾:窦秋萍  华霖富水利环境技术咨询(上海)有限公司  总经理 主持人:李德桥   欧特克软件(中国)有限
苏伊士 直播时间:12月30日14:00-16:00直播题目:污泥处理处置的“因地制宜和因泥制宜” 主讲人:程忠红,苏伊士亚洲  技术推广经理 特邀嘉宾:刘波 中国市政工程西南设计研究总院二院总工 教 苏伊士 直播时间:12月27日14:00-16:00;复杂原水水质下的饮用水解决方案    陈智,苏伊士亚洲,技术推广经理,毕业于香港科技大学土木与环境工程系,熟悉市政及工业的给水及污水处理,对苏伊士
曲久辉  中国工程院院士,美国国家工程院外籍院士,发展中国家科学院院士;清华大学环境学院特聘教授、博士生导师;中国科学院生态环境研究中心研究员 基于模拟仿真的污水处理厂数字化与智慧化:现状与未来 直播时间:2022年12月28日(周三)9:30—12:00
2022城镇溢流污染控制高峰论坛|聚焦雨季溢流污染控制的技术应用与推广 中国给水排水 王爱杰 哈尔滨工业大学教授,国家杰青,长江学者,国家 领军人才:广州大学学术讲座|低碳水质净化技术及实践 直播时间:2022年12月18日 9:30
国际水协会哥本哈根世界水大会成果分享系列网络会议 直播时间:2022年12月15日 20:00—22:00 德国专场直播主题:2022 中国沼气学术年会暨中德沼气合作论坛 2022 中国沼气学术年会暨中德沼气合作论坛德国专场 时间:2022年12月20日  下午 15:00—17:00(北京时间)
推荐行业资讯
点击排行
