集美大道高压电线进入地下综合管廊有望年底投入运营 规划建设综合管廊约100公里

放大字体  缩小字体 发布日期:2016-01-19  浏览次数:127
核心提示: 集美大道高压电线进入地下综合管廊有望年底投入运营 规划建设综合管廊约100公里
青岛欧仁环境科技有限公司

2020年中国无废城市建设及固废资源化利用可持续高质量发展大会


  闽南网1月19日讯 高压架空线、通讯等各种线缆,就如蜘蛛网一样,笼罩在城市上空。不仅不美观,而且影响了线缆下方的土地使用。昨日,厦门集美区集美大道高压电线正式进入地下综合管廊(以下简称“入廊”),有望于今年年底投入运营。届时,沿路高压电塔及线路将全部拆除,告别城市“蜘蛛网”。

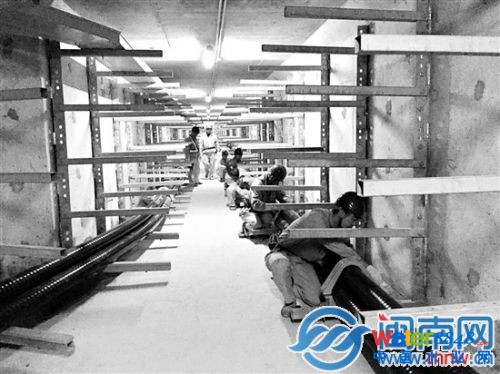

集美大道地下综合管廊,电力工人正在加固电缆

集美大道地下综合管廊,电力工人正在加固电缆

  据了解,去年4月,厦门顺利通过评审,成为全国首批地下综合管廊试点城市。厦门三个试点项目总长度为38.9公里,总投资约28.5亿元。其中集美大道综合管廊长5.9公里,总投资为5亿元,机电安装已全部完成,目前高压架空线正在缆化入廊。厦门电力工程公司项目经理许尔坚介绍,随着缆化工程竣工,集美大道沿线设有40多个高压铁塔也将相继被拆除。虽然入廊造价是原来的6倍,但是道路美观了,工人也不用高空作业,而且还可以不怕台风等恶劣天气破坏。

  “最重要的是,原来高压控制线的土地将得到使用。”厦门市市政园林局管廊办林工介绍,达到集约土地的作用,避免频繁挖建的浪费。

  根据厦门全市地下综合管廊专项规划,至2030年,厦门将在环东海域东部新城、马銮湾片区、翔安和同安高科技产业基地、现代服务业基地、邮轮母港、两岸金融中心、海沧CBD、莲河片区等结合新城开发、旧城改造和道路提升,规划建设综合管廊约100公里。(海都记者 兰京 文/图)




集美大道高压电线进入地下综合管廊有望年底投入运营

来源:闽南网 2016-01-19 08:35 http://www.mnw.cn/ 海峡都市报电子版
