中国给水排水2024年城镇污泥处理处置技术与应用高级研讨会(第十五届)邀请函 (同期召开固废渗滤液大会、工业污泥大会、高浓度难降解工业废水处理大会)

当前位置: 首页 » 行业资讯 » 水业新闻 » 正文

【世界著名水电工程】中国-三峡水电站(多图)(1-10) 三峡水利枢纽工程大坝雄姿

放大字体  缩小字体 发布日期:2016-08-20  浏览次数:715
核心提示:【世界著名水电工程】中国-三峡水电站(多图)(1-10) 三峡水利枢纽工程大坝雄姿
中国给水排水2024年城镇污泥处理处置技术与应用高级研讨会(第十五届)邀请函 (同期召开固废渗滤液大会、工业污泥大会、高浓度难降解工业废水处理大会)

中国给水排水2024年城镇污泥处理处置技术与应用高级研讨会(第十五届)邀请函 (同期召开固废渗滤液大会、工业污泥大会、高浓度难降解工业废水处理大会)
 三峡水电站(Three Gorges Dam),又称长江三峡水利枢纽工程、三峡工程,或三峡大坝,是中国在长江上游段建设的大型水利水电工程项目。工程分布在重庆市到湖北省宜昌市的长江干流上,大坝位于三峡西陵峡内的宜昌市夷陵区三斗坪(北纬30°49′48″;东经111°0′36″),并和其下游不远的葛洲坝水电站(水利枢纽工程)形成梯级调度电站。

三峡工程是世界最大的水利枢纽工程,是治理和开发长江的关键性骨干工程。工程控制流域面积达100万km2,年平均径流量4510亿m3。三峡水电站是世界上迄今为止建设的规模最大的水电站,是中国也是世界上有史以来建设的最大的水坝。【图为】长江三峡水利枢纽工程、葛洲坝水利枢纽工程地理位置图(据Google 地球资料编绘)。

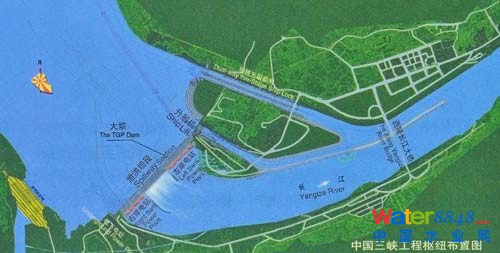

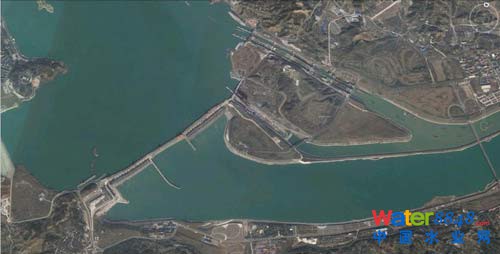

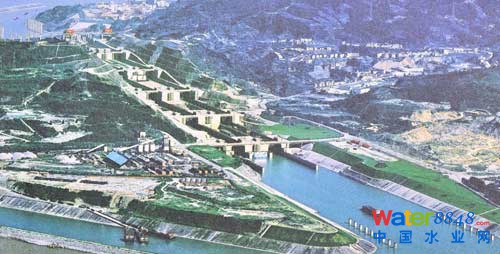

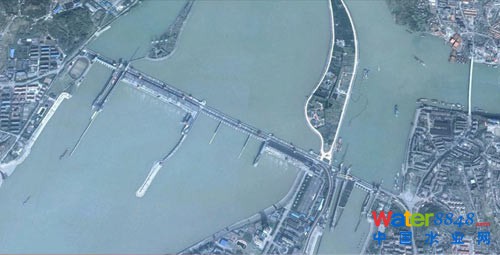

长江三峡水利枢纽工程位于三峡西陵峡内的宜昌市夷陵区三斗坪。三峡水电站于1992年获得中国全国人民代表大会批准建设,于1994年12月14日正式动工兴建【图为】长江三峡水利枢纽水库库区图(据Google 地球资料编绘)。

三峡水电站的功能有十多种,主要有防洪、航运、发电、补水、养殖等。工程于1994年正式动工兴建,2003年开始蓄水发电。2012年7月,电站32台机组全面投产【图为】长江三峡水利枢纽工程全景图(据Google 地球资料编绘)。

三峡水电站大坝高185m,蓄水高175m,水库长600余km,安装32台单机容量为70万kW的水轮发电机组,是全世界上装机容量(规模)最大的水力发电站。2010年7月,三峡电站机组实现了电站第一期26台水轮发电机组1820万kW满出力168小时运行试验目标。(日发电量可突破4.3亿kWh,占2010年全国日发电量的5左右)。【图为】长江三峡水利枢纽工程俯瞰(据网络图片资料编绘)。

三峡水电站初期的规划是26台70万kW的机组,装机容量为1820万kW,设计年均发电量847亿kWh;后又在右岸大坝“白石尖”山体内建设地下电站,装6台70万kW的水轮发电机;再加上三峡水电站自身的两台5万kW的电源电站,总装机容量达到了2250万kW,设计年均发电量约1000亿kWh。三峡水电站装机容量比巴西伊泰普水电站多了850万kW,所安装的32台70万kW水轮发电机组是目前世界上单机尺寸最大的混流式水轮发电机组。【图为】长江三峡水利枢纽工程双线5级船闸全景图(据Google 地球资料编绘)。

三峡大坝建成前(1987年)后(2006年)长江三斗坪段水域变化图。

在长江三峡建造大坝的设想最早可追溯至中华民国开创者孙中山,他在《建国方略》(1919年发表)一书中《实业计划》认为长江“自宜昌以上,入峡行”的这一段“当以水闸堰其水,使舟得溯流以行,而又可资其水利”(第二计划第四部庚)。按此设想,1940年代中期,国民政府与美国垦务局签约,对三峡工程做过一些勘测、设计和研究工作。准备利用美国资金建设水电站,并邀请该局总工程师、世界知名坝工专家萨凡奇(John Lucian Savage)来华考察。【图为】世界知名水利专家萨凡奇(John Lucian Savage)在三峡地区考察。

萨凡奇先生在三度实地考察三峡地区后,写出了《扬子江三峡计划初步报告》,建议在南津关至石牌之间选定坝址、修建电站。时为电站设计坝高225m,总装机容量1056万kW,兼有防洪、航运、灌溉之利。《报告》认为三峡工程可行,并安排开展前期工作。但后因内战,此事无果而终。【图为】美国垦务局总工程师、世界著名坝工专家萨凡奇(John Lucian Savage)构想的三峡大坝。

中华人民共和国成立后,由于长江上游洪水频发,屡屡威胁武汉等长江中游城市的安全,因此三峡工程被重提。中共中央主席毛泽东于1953年初视察三峡时曾说:“三峡水利枢纽是需要修建,而且可能修建的”,“但最后下决心确定修建及何时开始修建,要待各个重要方面的准备工作基本完成之后,才能作出决定。”又作“更立西江石壁,截断巫山云雨,高峡出平湖。”(《水调歌头?游泳》)的词句,表示出建设三峡工程的设想,并指定由国务院总理周恩来督办。【图为】1958年3月,国务院总理周恩来到三峡工程选址地现场考察。

在周恩来总理的主持下,开始了三峡工程的勘探、设计、论证工作,并邀请了苏联的水利专家参与。在当时的情况下,考虑国力、技术和国内国际形势等其他因素,毛泽东最终决定暂缓实施三峡工程,“积极准备,充分可靠”,先修建葛洲坝水电站,作为三峡水电站的实验工程。葛洲坝水电站位于湖北省宜昌市区,工程于1971年开工,实行“边设计、边准备、边施工”。但不久后因施工质量实在不合格而停工。在多次修改设计和施工方案后,于1974年复工,1981年实现长江截流,1988年全部建成。葛洲坝水电站为无调节能力的径流式水电站,电站共安装19台12.5万kW和2台17万kW水轮发电机组,总装机容量271.5万kW,电站建成后曾一度是中国最大的发电厂。三峡水电站建成后,也成为三峡水电站的反调节电站【图为】葛洲坝水利枢纽工程全景图(据Google 地球资料编绘)。

文化大革命结束后,政府重新将重点放到建设“四个现代化”的方向上来,并决心兴建一批骨干工程以拉动国民经济的发展,三峡工程的建设被再次提上议事日程。1983年,国家水利电力部提交了工程《可行性研究报告》,并着手进行前期准备。1984年,国务院批准了这份《可行性研究报告》。1986年~1988年,国务院又召集张光斗、陆佑楣等412位水电专家,分14个专题对三峡工程进行全面重新论证。结论认为:技术方面可行、经济方面合理,“建比不建好,早建比晚建更为有利”。1992年3月,总理李鹏等国务院领导将工程议案提交给第七届全国人民代表大会第五次会议审议。1992年4月3日,该议案获得通过,标志着三峡工程正式进入建设期。1993年,国务院设立了三峡工程建设委员会,为工程的最高决策机构,由国务院总理兼任委员会主任。此后,工程项目法人——中国长江三峡工程开发总公司成立,实行国家计划单列,由国务院三峡工程建设委员会直接管理。【图为】1994年12月14日,三峡工程开工典礼在三斗坪隆重举行,国务院总理李鹏宣布:三峡工程正式开工。

三峡工程的总体建设方案是“一级开发,一次建成,分期蓄水,连续移民”。工程共分三期进行,总工期17年。【一期工程】(1993~1997年):施工准备及一期工程,工期为5年。利用中堡岛修建一期土石围堰围护右岸叉河。一期基坑内修建导流明渠和混凝土纵向围堰。同时,在左岸岸坡修建临时船闸。江水及船舶仍从主河槽通过。1997年导流明渠正式通航,同年11月8日实现大江截流。【图为】1997年11月8日,三峡工程大江截流,标志着一期工程完成,二期工程开始

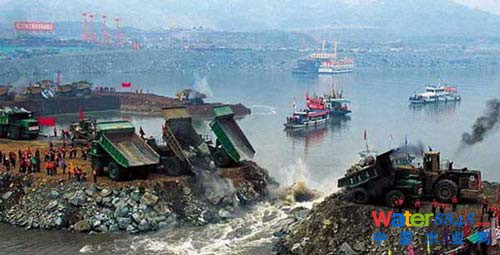

三峡工程的大江截流,具有截流水深、流量大,截流施工强度高和工期紧,截流进程中有通航要求,以及戗堤基础覆盖层深厚等难点。三峡坝址位于葛洲坝枢纽水库回水区,截流时河床最大水深约60m,截流水深居世界首位。如何防止戗堤进占时堤头坍塌,保证堤头稳定,成为截流实施过程中的关键问题。为此,工程设计人员开展了大量水力学模型试验、数值计算和机理分析研究。结果表明:当水深减少到20m左右时,可以有效防止堤头坍塌,保证堤头安全稳定。据此,最终确定采用预平抛垫底、上游单戗立堵,双向进占,下游尾随进占的方案。随着长江流量的递减,截流戗堤连续预进占。1997年11月8日下午3时30分,大江截流胜利合龙。三峡大江截流,创造了截流流量8480~11600 m3/s,截流水深60m,上下游戗堤进占24小时抛投强度19.4万m3的世界纪录。“大江截流设计及施工技术研究与工程实践”荣获1999年“国家科技进步一等奖”。

1997年11月8日,三峡工程大江成功截流。大江截流的施工规模、截流设计流量、施工水深和施工强度,均居世界前列。【图为】1997年11月,国家邮政局发行“长江三峡工程?截流”特种(T)邮票一套,以连票形式展示长江三峡工程明渠通航和大江截流的壮观场景,以纪念三峡工程大江截流成功。

【二期工程】(1998~2003年)二期工程从大江截流后的1998年开始,工期为6年。修建二期上下游横向围堰,与混凝土纵向围堰形成二期基坑。进行河床泄洪坝段、左岸电站坝段和左岸电站的建设。同时,在左岸修建永久通航建筑物。二期导流期间,江水经导流明渠下泄,船舶经导流明渠或临时船闸通行。到2002年中,左岸大坝上下游的围堰先后被打破,三峡大坝开始正式挡水。2002年11月6日实现导流明渠截流,标志着三峡全线截流,江水只能通过泄洪坝段下泄。2003年6月1日起,三峡大坝开始下闸蓄水;到6月10日蓄水至135m,永久船闸开始通航;7月10日,第一台机组并网发电;当年11月,首批4台机组全部并网发电,标志着三峡二期工程结束【图为】三峡工程枢纽布置图。

【三期工程】(2004~2009年)三期工程在二期工程的导流明渠截流后就开始建设,工期为6年。修建三期碾压混凝土围堰,拦断导流明渠。水库蓄水至135m高程。左岸电站及永久船闸开始投入运行。三期围堰与混凝土纵向围堰形成三期基坑,基坑内修建右岸大坝和电站。三期导流期间,江水经由泄洪坝段的永久深孔和22个临时导流底孔下泄,船舶经双线五级船闸通行。2006年5月20日,三峡大坝主体部分完工;2009年年底全部完工。【图为】三峡水利枢纽工程三维效果图。

三峡工程在建设中全面实行项目法人负责制、招标投标制、建设工程监理制、合同管理制等制度,以确保工程质量。三峡工程的业主是中国长江三峡工程开发总公司,设计单位和主要监理单位为水利部长江水利委员会。主要施工单位有中国葛洲坝集团公司(葛洲坝股份有限公司)、中国安能建设总公司(中国人民武装警察部队水电部队)、中国水利水电第四工程局(联营体)、中国水利水电第八工程局(联营体)、中国水利水电第十四工程局(联营体)等,这些企业曾经承担了包括葛洲坝水电站、二滩水电站、引滦入津工程在内的许多大型水利工程建设【图为】三峡枢纽工程水工建筑物结构图。

三峡工程预测的静态总投资大约为900亿元人民币(1993年5月末价格),其中工程投资500亿元,移民安置400亿元。预测动态总投资将可能达到2039亿元。2013年6月7日,国家审计署公布对长江三峡工程竣工财务决算草案审计结果。这是审计署从2011年6月到2012年2月以来对长江三峡工程竣工财务决算草案进行的第20次审计。审计结果显示:三峡工程财务决算总金额为2078.73亿元。【图为】三峡枢纽工程水工建筑物结构图。

三峡工程建设资金主要来自三峡工程建设基金及电费附加费。国务院1992年规定,全国人民每使用1kWh电能便需附加上交0.003元以投入三峡工程,此后这一数字又被多次调升,有的省份甚至达到0.0124元。1994年起,葛洲坝水电站的利润也被直接转为三峡建设资金。到2002年,以葛洲坝电厂为主体的中国长江电力股份有限公司成立,掌管葛洲坝和三峡的所有发电资产。该公司2003年在上海证券交易所公开发行股票上市,其募集的资金和此后获得的发电利润也成为建设资金的重要来源。此外,三峡总公司还发行了数期国内债券募集资金【图为】三峡水利枢纽工程厂房坝段典型剖面图。

三峡大坝的选址最初有南津关、太平溪、三斗坪等多个候选坝址。最终选定的三斗坪坝址,位于葛洲坝水电站上游38km处,地势开阔,地质条件为较坚硬的花岗岩,地震烈度小。江中有一沙洲中堡岛,将长江一分为二,左侧为宽约900m的大江和江岸边的小山坛子岭,右侧为宽约300m的后河,可为分期施工提供便利。大坝的坝高,在筹划中曾有低坝、中坝、高坝三种方案。1950年代,在苏联专家的影响下,各方多支持高坝方案。到了1980年代初,“短、平、快”的思路占了主流,因而低坝方案非常流行。但是,出于为重庆改善航运条件的考虑,各方最终同意建设中坝【图为】三峡水利枢纽工程泄洪坝段典型剖面图。

三峡大坝为混凝土重力坝,它坝长2335m,底部宽115m,顶部宽40m,坝顶高程为海拔185m,最大浇筑坝高181m,正常蓄水位海拔175m。大坝下游的水位约海拔66m,坝下通航最低水位海拔62m,通航船闸上下游设计最大落差113m。工程主体建筑物的土石方挖填量约1.34m3,混凝土浇筑量约2794万m3,耗用钢材59.3万吨。其中金属结构安装占25.65万吨,钢筋制作安装46.30万吨。水库全长600余km,坝轴线全长2309.47m,水面平均宽度1.1km,总面积1084km2,总库容393亿m3,其中调洪库容约221.5亿m3,调节能力为季调节型【图为】三峡水利枢纽工程厂房坝段模型剖面图。

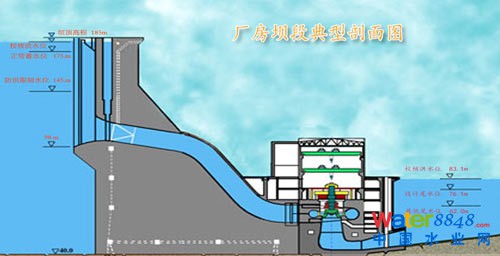

三峡大坝设计成由多个功能模块组成,从左至右(面向下游)依次为永久船闸、升船机、泄沙通道(临时船闸)、左岸大坝及电站、泄洪坝段、右岸大坝及电站、山体地下电站等。大坝的永久船闸为双线五级船闸,建于坛子岭背对长江的一侧,年通过能力5000万吨【图为】三峡水利枢纽工程全景图。

三峡水电站的机组布置在大坝的后侧,共安装32台70万kW水轮发电机组,其中左岸14台,右岸12台,地下6台,另外还有2台5万kW的电源机组,总装机容量2250万kW,设计年发电量约1000亿kWh。机组设备主要由德国福伊特(VOITH)公司、美国通用电气(GE)公司、德国西门子(SIEMENS)公司组成的VGS联营体和法国阿尔斯通(ALSTOM)公司、瑞士ABB公司组成的ALSTOM联营体提供。它们在签订供货协议时,都已承诺将相关技术无偿转让给中国国内的电机制造企业【图为】三峡水利枢纽工程地下厂房施工场景。

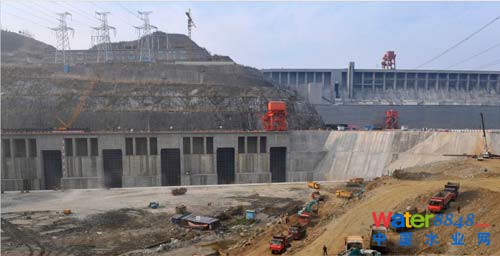

三峡水利枢纽工程右岸厂房坝段施工场景。

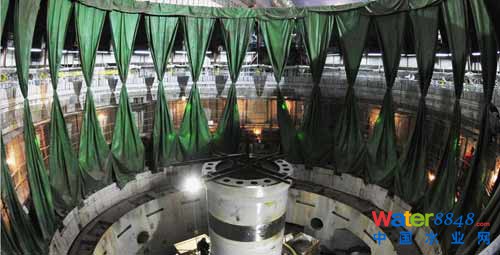

三峡水利枢纽工程右岸厂房坝段水轮机蜗壳安装施工场景

三峡水利枢纽工程水轮机蜗壳安装施工场景

三峡水利枢纽工程水轮机蜗壳安装施工场景

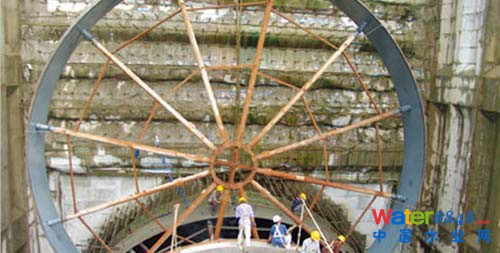

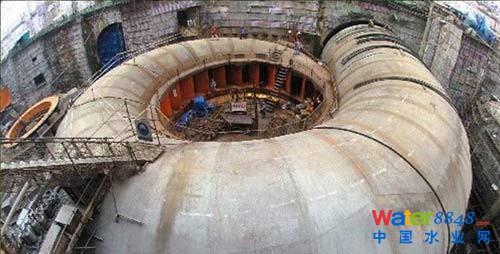

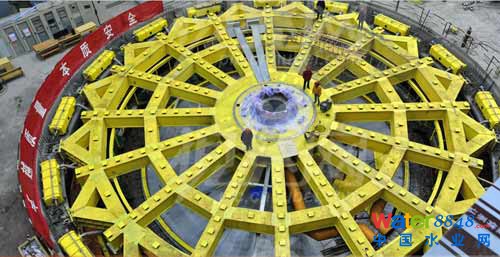

三峡工程直径12.4m的世界最大引水压力钢管安装施工

三峡水利枢纽工程右岸地下厂房尾水施工场景

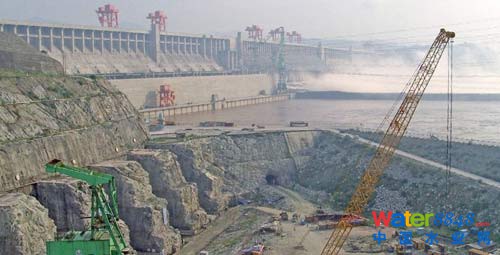

2002年10月21日,三峡大坝最关键的泄洪坝段已经全部建成,全线达到海拔185m大坝设计高程;2002年10月26日,全长1.6km的三峡二期大坝全线封顶,整段大坝都已升高到海拔185m设计坝顶高程【图为】2010年12月1日,大型工程机械对三峡地下电站围堰进行拆除。

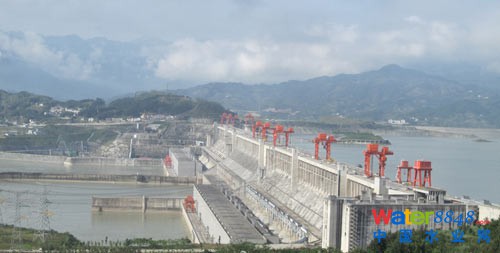

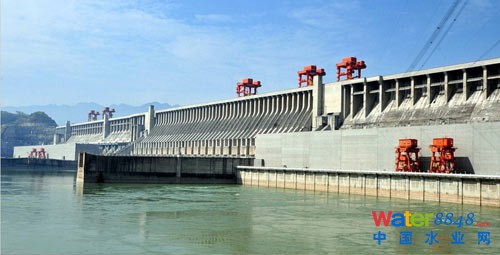

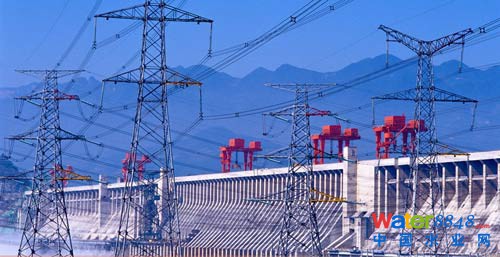

三峡水利枢纽工程全景

闪电辉映下的三峡水利枢纽工程全景

晚霞辉映下的三峡水利枢纽工程全景

在凤凰山复古建筑群前远眺三峡水利枢纽工程

三峡水利枢纽工程远眺

【世界著名水电工程】中国-三峡水电站(多图)(5)

  来源:四川水力发电网

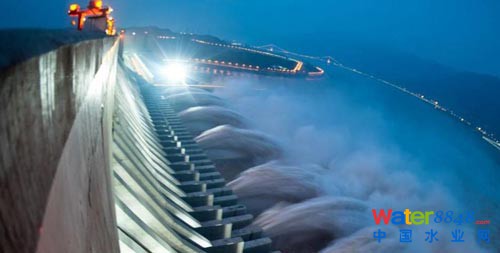

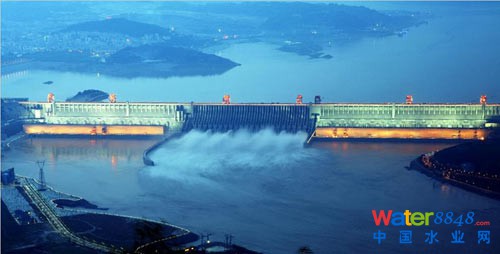

三峡水利枢纽工程泄洪时的场景

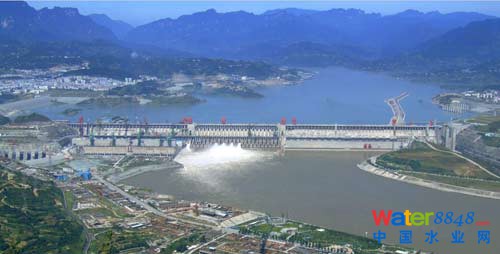

三峡水利枢纽工程大坝雄姿

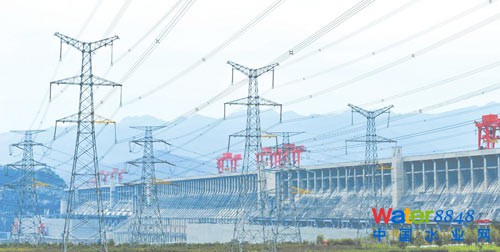

经国务院三峡工程建设委员会审批的三峡输变电方案是:三峡电站采用15回500kV出线,并留有2回扩建余地。其中2回向川渝电网送电,送电容量按200万kW考虑。其中8回送到左岸、右岸换流站和葛洲坝换流站500kV母线上,从换流站通过3回直流共720万kW向华东电网送电。其余5回加上由左岸、右岸换流站500kV交流母线出来的4回共9回500kV线路联接到华中电网,其送电容量按1200万kW考虑。

三峡输变电工程总量为:500kV交流线路6900km,其中华东850km,华中4970km,重庆1080km;500kV交流变电容量2475万kVA,其中华东850万kVA,华中1350万kVA,重庆275万kVA;直流线路2200km,直流换流站容量1200万kW。

按1993年5月末价格测算,三峡输变电工程静态总投资275.32亿元,动态投资589亿元。工程所需资金主要来源于三峡电网建设基金。

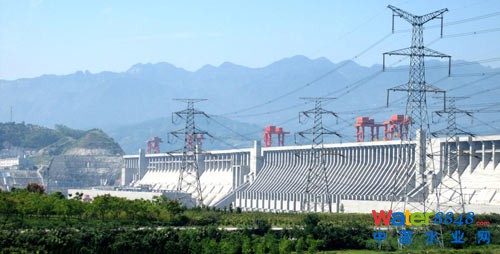

三峡水电站的输变电系统由中国国家电网公司负责建设和管理

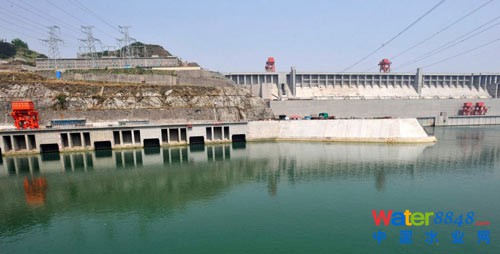

围堰拆除后的三峡工程地下电站外景

三峡水利枢纽工程双线5级船闸

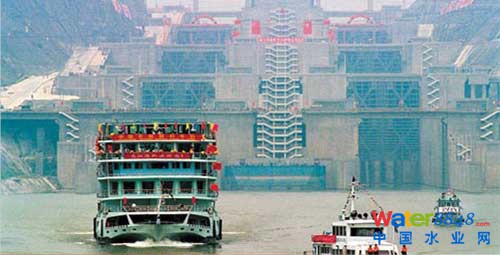

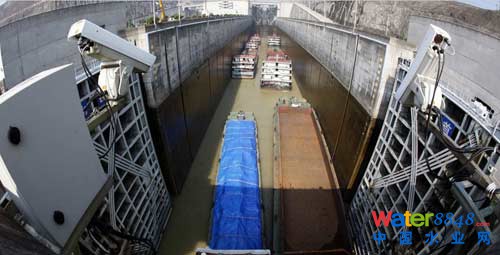

三峡水利枢纽工程双线5级船闸投入运行,大型船队进入船闸

2003年6月16日,双线5级船闸成功试通航

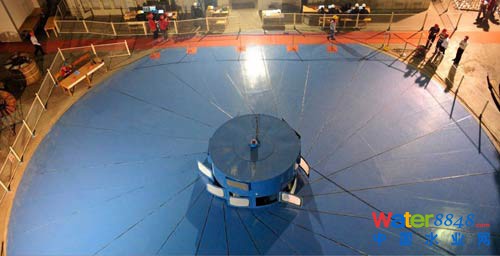

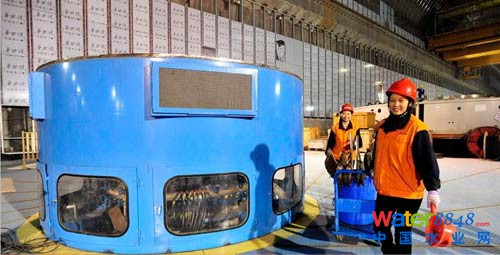

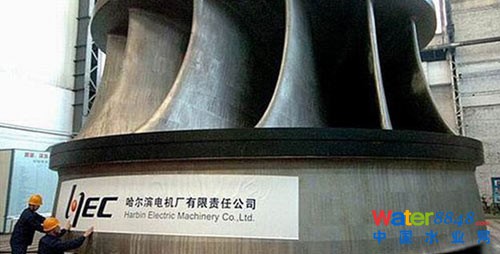

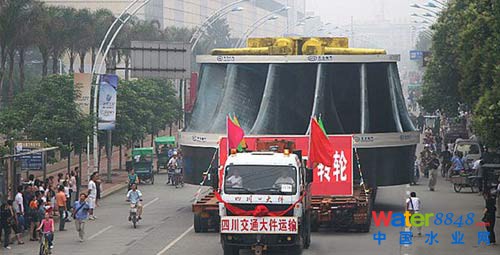

三峡水电站水轮机转轮

运输途中的三峡水电站水轮机转轮

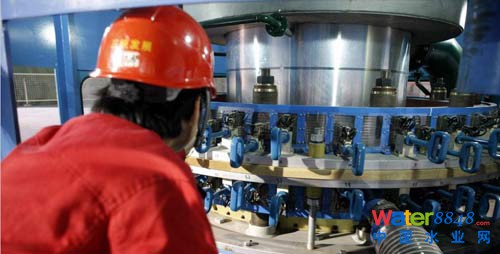

三峡水电站机组安装中,针对巨型机组的技术特点,就大型定子组装焊接自动化技术,大容量、大尺寸机组现场定子叠片组装技术,转子不圆度焊接测量技术和磁轭、磁板不圆度等项目开展了技术攻关,使机组安装总体水平居世界前列。监测结果表明, 己安装投产机组运行平稳,各项技术参数均满足设计要求。在2007年,三峡电厂一年内有7台70万kW机组相继完成安装并投产, 刷新了大型水轮发电机组年度安装总量的世界纪录【图为】三峡水电站水轮机转轮吊装

三峡水电站首台机组定子安装

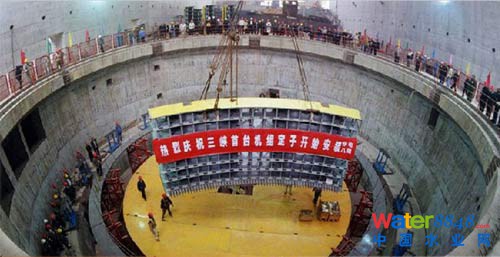

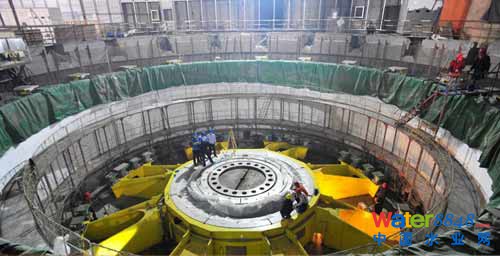

2002年3月17日,三峡工程首台发电机组转子吊装成功。转轮的顺利安装为三峡工程在2003年实现首批机组发电创造了条件【图为】三峡地下电站第二台机组转子成功安装

2003年7月10日,三峡首台机组(左岸2号机组)投产发电

2010年7月,三峡电站机组实现了电站1820万kW满出力168小时运行试验目标(日发电量可突破4.3亿kWh电,占当时全国日发电量的5左右)。1949年,中国总发电量仅为43亿kWh【图为】三峡水电站右岸第8台转子吊装。

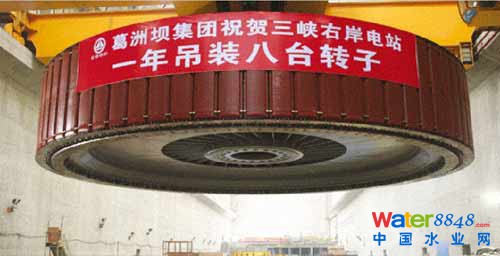

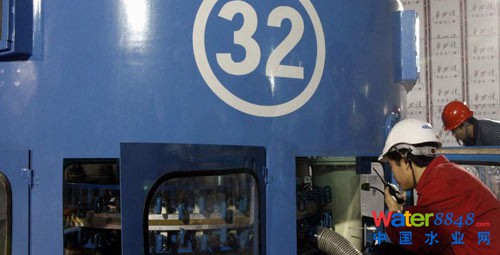

三峡水电站16号机组转子吊装

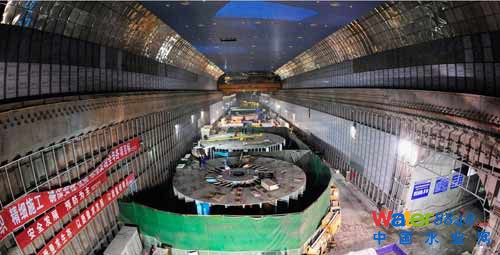

加紧建设中的三峡水电站地下发电车间

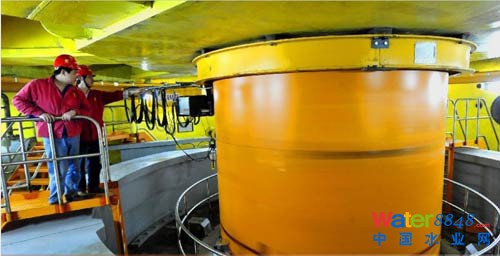

技术人员在三峡地下电站厂房内指挥吊装发电机定子构架

工人在三峡地下电站30号机组内进行发电机定子线圈安装施工

2011年4月26日,工程技术人员加紧对三峡地下电站30号机组进行安装施工。当日,三峡地下电站32号机组率先启动了充水实验,进入投产发电前的有水调试阶段。按计划,若调试顺利,地下电站首台机组将于5月正式投产。三峡地下电站6台机组中有3台机组计划于今年汛前陆续投产,其中拟最先发电的32号机组安装调试进展顺利、进度最快,另2台发电机组目前也正按计划组装并联机调试。

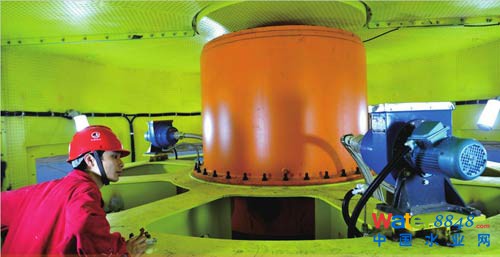

水轮发电机组上支架安装

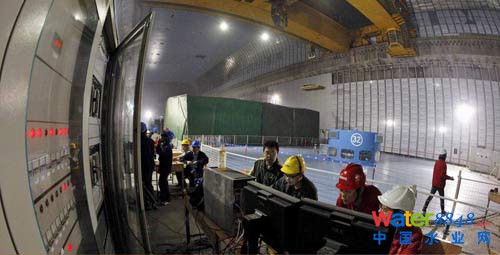

2011年5月8日,机电安装技术员,在三峡地下电站32号机组进行试运行前的检测。三峡地下电站首台机组32号机组,顺利完成投产前的各项调试工作,当天下午13时开闸起动,并于16时50分,进行72小时合闸并网发电试运行,标志着三峡地下电站首台机组即将投产发电图为三峡地下电站首台机组进入72小时并网发电试运行 【图为】三峡地下电站全景。

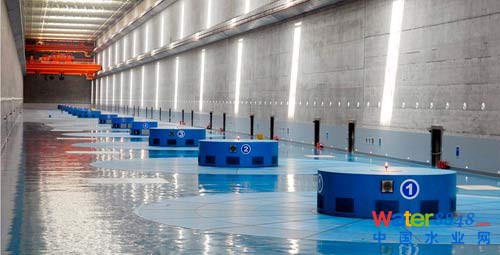

三峡水电站左岸电厂中央控制室

三峡工程左岸电站厂房内景

2011年5月8日,机电安装技术员,在三峡地下电站32号机组进行试运行前的检测

2011年5月8日,机电技术员,在三峡地下电站32号机进行组噪声检测

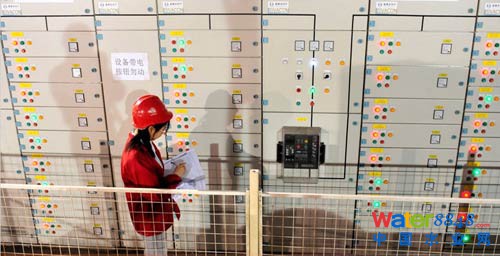

2011年5月8日,机电技术员在三峡地下电站32号机组进行配电观测

2011年5月8日,机电技术员在三峡地下电站32号机组进行配电观测

2011年5月8日,三峡地下电站试运行总指挥,在三峡地下电站32号机组指挥开闸启动

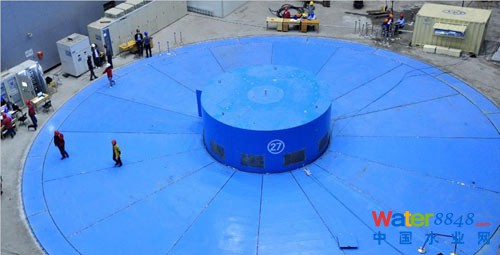

2012年5月4日,三峡地下电站27号机组首次启动成功,此举标志着三峡工程最后一台70万kW机组投产发电进入倒计时阶段。27号机组由东方电机公司设计生产,是目前三峡工程国产化程度最高的机组,与已投产发电的28号机组为同一型号机组,均是世界单机容量最大的巨型蒸发冷却机组,采用了中国具有完全自主知识产权的“定子绕组自循环蒸发冷却”技术【图为】单机容量70万kW的巨型蒸发冷却机组

2012年7月4日,三峡工程最后一台70万kW巨型机组正式交付投产。至此,经过10多年的安装、调试,世界装机容量最大水电站三峡电站32台机组全部投产,三峡工程发电效益全面发挥

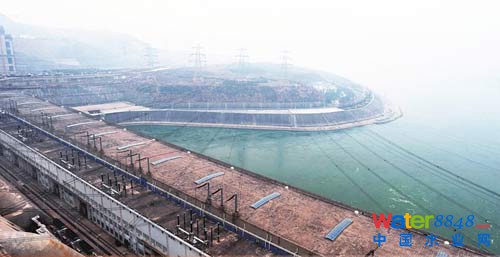

三峡地下电站厂房全景

进行充水实验调试的三峡地下电站32号机组

2011年4月26日,三峡地下电站工程技术人员对调试的有关数据进行采集

技术人员在查看三峡地下电站最后一台水轮机组的运行情况

技术人员在查看三峡地下电站最后一台水轮机组的运行情况

工人从已安装好的三峡水电站地下发电车间32号机组前走过

三峡工程主要有三大效益,即防洪、发电和航运等。其中,防洪被认为是三峡工程最核心的效益。【防洪效益】历史上,长江上游河段及其多条支流频繁发生

洪水,每次特大洪水时,宜昌以下的长江荆州河段(荆江)都要采取分洪措施,淹没乡村和农田,以保障武汉的安全。在三峡工程建成后形成的水库,正常蓄水位高程175m,设计预留的防洪库容为221.5亿m3,其巨大的库容量所提供的调蓄能力将能使下游荆江地区抵御百年一遇的特大洪水,可使江汉平原1500万人口和150万公顷耕地免受洪水威胁,在遭遇特大洪水时可避免发生大量人口伤亡的毁灭性灾害,也有助于洞庭湖的治理和荆江堤防的全面修补。三峡水利枢纽最大泄洪能力为116 110 m3/s,可削减的洪峰流量达27 000~33 000 m3/s,属世界水利工程之最。1931年的长江洪水,受灾面积达13万km2,淹没农田339万公顷,被淹房屋180万间,受灾民众2 855万人,被淹死亡者达14.5万人,估计损失13.45亿银元【图为】1931年7月以后,武汉三镇雨水连绵,长江水位逐日增高,而当局又疏于防范,终致汉口城区被江水淹没,人员财产损失极其惨重。照片纪录了武汉被江水淹没街道的实景。

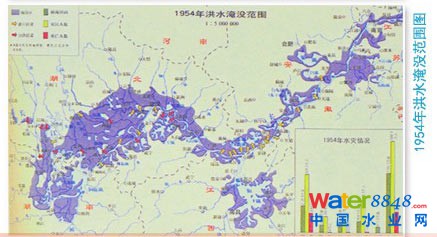

1954年,长江中下游地区雨季提前到来,洪水发生也比一般年份早,洞庭湖、鄱阳湖水系于4月份即进入汛期,长江中下游干流高水位持续时间长,汉口至南京江段水位自6月25日起全线超过警戒水位,超警历时一般在100天~135天,中下游洪水位全线突破当时的历史最高值。长江中下游洪水与川水遭遇,形成全流域性大洪水。该年该年长江上游宜昌站最大洪峰流量66 800 m3/s,在无奈情况下考虑荆江分洪方案,虽保住武汉市,但受灾人口1890万,被淹房屋427.66万间,淹死3.4万人,淹没良田317万公顷,受灾县市123个,京广铁路不能通车达100天,损失数十亿元。在荆江采取分洪措施后,沙市最高水位仍达44.67m;中游汉口站最高水位29.73m,超过1931年的最高水位,相应流量76 100 m3/s;下游大通站最高水位16.64m,相应流量92 600 m3/s。最大30天洪量,1954年分洪溃口水量达1 023亿m3【图为】1954年的武汉洪水,汉口著名的标致性建筑物——江汉关的街道上已成泽国

1998年长江洪水是继1954年以来的又一次全流域性大洪水,长江中下游干流沙市至螺山、武穴至九江共计359km的河段水位超过了历史最高水位。鄱阳湖水系五河、洞庭湖水系四水发生大洪水后,长江上中游干支流又相继发生了较大洪水,长江上游接连出现8次洪峰。据分析:1998年7~8月,长江上游来水量略大于1954年,中、下游水量略小于1954年【图为】1998年8月25日,沈阳军区某舟桥团官兵奋力封堵被洪水冲垮的堤坝

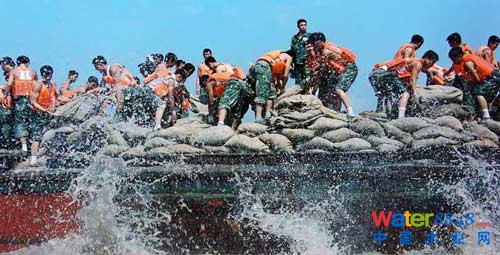

为抗击98’洪水,国家动用大量人力、物力,历经近3个月的抗洪抢险,从全国各地调用130多亿元的抢险物资,高峰期有670万群众和数十万军队参加抗洪抢险,但仍有重大的损失。湘鄂赣皖四省共淹没耕地23.9万公顷,受灾人口231.6万人,死亡1526人【图为】人民子弟兵奋力抗击98’洪水

三峡水库的泄洪闸最大泄洪流量是按照1870年长江大洪水为设计依据,泄洪流量可达10.25万m3/s,是世界上泄洪能力最大的泄洪闸。其洪水调节能力强大,可以消减洪峰流量高达2.7~3.3万m3/s。该水利工程可以有效控制长江上游洪水,受其保护的长江中下游的地区,其人口大约为1500万,土地约为2300万亩。通过调节洪水到达前所调节的实际坝前水位以及泄洪流量,至少可实现不同的防洪目标,甚至可以抵抗千年一遇的洪水【图为】1931~1998年期间,长江流域发生的4大洪水淹没范围图

2010年7月20日晨,三峡大坝迎来70 000 m3/s特大洪峰规模超1998年。7月19日下午,三峡大坝开启7个泄洪深孔和2个排漂孔泄洪。7月19~20日上午,三峡水库将迎来峰值接近70 000 m3/s的洪水,是三峡工程建成以来的最大规模的洪水。为减轻长江中下游的防洪压力,三峡工程积极发挥削峰、错峰作用,避免此次洪峰和下游洪水叠加在一起给下游造成安全威胁。洪水经由三峡大坝拦截后,出库流量减少到40 000 m3/s,相当于三峡工程利用防汛库容拦截了30 000 m3/s的流量,有效地减小了洪水对下游造成的危害。

【发电效益】三峡水电站共安装32台单机容量为70万kW的水轮发电机组(含右岸地下电站6台单机70万kW的机组),加上电源电站安装的2台单机容量5万kW的机组,总装机容量2250万kW,年最大发电能力约1000亿kWh,是世界上最大的水电站,发电效益显著。三峡水电站最大输电半径是1000km。机组所发电能主要送往华中、华东、广东等地。三峡水电站强大的电能,不仅可以缓解受电地区电力紧缺的形势,而且通过三峡水电站,可以把华中、华东、华南电网联成跨区的大电力系统,取得地区之间的错峰效益、水电站群的补偿调节效益和水火电厂容量交换效益【图为】三峡大坝前,电网密布。

微信扫一扫关注中国水业网/>
</div>
<div class=

[ 行业资讯搜索 ]  [ ]  [ 打印本文 ]  [ 关闭窗口 ]

0条 [查看全部]  相关评论

推荐图文
华北院 马洪涛 副总工:系统化全域推进海绵城市建设的应与不应——海绵城市建设正反案例1 直播时间:2024年4月30日(周二)9:30 2024-04-30 09:30:00 开始 高效纳滤膜:中空纤维纳滤膜的特点与应用 直播时间:2024年4月27日(周六)10:00-11:00 2024-04-27 10:00:00 开始-先进水技术博览(Part 14)
聚力水务科技创新、中德研讨推进行业高质量发展 ——特邀德国亚琛工业大学Max Dohman 直播时间:2024年4月14日(周日)15:00 2024-04-14 15:00:00 开始 康碧热水解高级厌氧消化的全球经验和展望 | 北京排水集团高安屯再生水厂低碳运营实践与探索 直播时间:2024年4月10日(周三)14:00—16:00 2024-04-10 14:00:00 开始
世界水日,与未来新水务在深圳约一个高峰论坛 直播时间:2024年3月22日(周五)08:30—17:30 2024-03-22 08:30:00 开始 中国给水排水直播:直播时间:2024年3月14日(周四)14:00 2024-03-14 14:00:00 开始    题目:占地受限情况下的污水厂水质提升解决方案 主讲人:程忠红, 苏伊士亚洲 高级
华北设计院:高密度建成区黑臭水体整治效果巩固提升要点分析 直播时间:2024年3月4日(周一)9:30 2024-03-04 09:30:00 开始 2月23日|2024年“云学堂科技学习周”暨第一届粤港澳大湾区青年设计师技术交流与分享论坛 直播时间:2024年2月23日(星期五)9:00—17:00 2024-02-23 09:00:00 开始
2月22日|2024年“云学堂科技学习周”暨第一届粤港澳大湾区青年设计师技术交流与分享论坛 直播时间:2024年2月22日(星期四)9:00—18:00 2024-02-22 09:00:00 开始 2月21日|2024年“云学堂科技学习周”暨第一届粤港澳大湾区青年设计师技术交流与分享论坛 直播时间:2024年2月21日(星期三)9:00—18:00 2024-02-21 09:00:00 开始
大湾区青年设计师论坛直播预告(第一届粤港澳大湾区青年设计师技术交流论坛)  “醒年盹、学好习、开新篇”2024年“云学堂科技学习周”暨第一届粤港澳大湾区青年设计师技术交流与分享论坛 山东日照:“乡村之肾”监管装上“智慧芯”    日照市生态环境局农村办负责人时培石介绍,农村生活污水处理系统被称为“乡村之肾”,对于农村水环境的改善发挥着重要作用
人工湿地国际大咖/西安理工大学赵亚乾教授:基于人工湿地技术的污水净化之路 直播时间:2024年1月30日(星期二)19:00 2024-01-30 19:00:00 开始 马洪涛院长:城市黑臭水体治理与污水收集处理提质增效统筹推进的一些思考 直播时间:2024年1月25日 10:00 2024-01-25 10:00:00 开始
2024年水务春晚 直播时间:2024年1月18日(周四)18:00—22:00 2024-01-18 18:00:00 开始 《以物联网技术打造新型排水基础设施》 直播时间:2024年1月11日(星期四)15:00 2024-01-11 15:00:00 开始--刘树模,湖南清源华建环境科技有限公司董事长,清华大学硕士研究生
WPE网络报告:作者-审稿-编辑视野下的高水平论文 直播时间:2024年1月10日(星期三)19:00 2024-01-10 19:00:00 开始 核心期刊:中国给水排水》继续入编北大《中文核心期刊要目总览》 中国给水排水核心科技期刊
直播丨《城镇供水管网漏损控制及评定标准》宣贯会 直播时间:2023年12月27日 09:30—11:00 2023-12-27 12:00:00 开始 【直播】【第五届水利学科发展前沿学术研讨会】王浩院士:从流域视角看城市洪涝治理与海绵城市建设
先进水技术博览(Part 13)|水回用安全保障的高效监测技术 中国城镇供水排水协会城镇水环境专业委员会2023年年会暨换届大会 直播时间:2023年12月16日(周六)08:30—18:00 2023-12-16 08:30:00 开始
第二届欧洲华人生态与环境青年学者论坛-水环境专题 直播时间:2023年12月9日(周六)16:00—24:00 2023-12-09 16:00:00 开始 JWPE网络报告:综述论文写作的一点体会 直播时间:2023年11月30日(星期四)19:00 2023-11-30 19:00:00 开始
WaterInsight第9期丨强志民研究员:紫外线水消毒技术 再生水 水域生态学高端论坛(2023)热带亚热带水生态工程教育部工程研究中心技术委员会会议 直播时间:2023年11月29日(周三) 09:00—17:40 2023-11-29 09:00:00 开始
中国给水排水直播:智慧水务与科技创新高峰论坛 直播时间:2023年11月25日(周六) 13:30 2023-11-25 13:30:00 开始 中国水协团体标准《城镇污水资源与能源回收利用技术规程》宣贯会通知 中国城镇供水排水协会
2023年11月14日9:00线上举行直播/JWPE网络报告:提高饮用水安全性:应对新的影响并识别重要的毒性因素 直播主题:“对症下药”解决工业园区污水处理难题   报告人:陈智  苏伊士亚洲 技术推广经理 直播时间:2023年11月2日(周四)14:00—16:00 2023-11-02 14:00:00 开始
10月29日·上海|市政环境治理与水环境可持续发展论坛 BEST第十五期|徐祖信 院士 :长江水环境治理关键      直播时间:2023年10月26日(周四)20:00—22:00 2023-10-26 20:00:00 开始
《水工艺工程杂志》系列网络报告|学术论文写作之我见 直播时间:2023年10月19日(周四)19:00 2023-10-19 19:00:00 开始 污水处理厂污泥减量技术研讨会 直播时间:2023年10月20日13:30-17:30 2023-10-20 13:30:00 开始
技术沙龙 | 先进水技术博览(Part 12) 直播时间:10月14日(周六)上午10:00-12:00 2023-10-14 10:00:00 开始 直播题目:苏伊士污泥焚烧及零碳足迹概念污泥厂 主讲人:程忠红 苏伊士亚洲 技术推广经理  内容包括: 1.	SUEZ污泥业务产品介绍 2.	全球不同焚烧项目介绍 3.	上海浦东污泥焚烧项目及运营情况
中国给水排水第十四届中国污泥千人大会参观项目之一:上海浦东新区污水厂污泥处理处置工程 《水工艺工程杂志》系列网络报告 直播时间:2023年9月26日 16:00  王晓昌  爱思唯尔期刊《水工艺工程杂志》(Journal of Water Process Engineering)共同主
中国给水排水2024年污水处理厂提标改造(污水处理提质增效)高级研讨会(第八届)邀请函暨征稿启事  同期召开中国给水排水2024年排水管网大会  (水环境综合治理)  同期召开中国给水排水 2024年 海绵城市标准化产业化建设的关键内容 结合项目案例,详细介绍海绵城市建设的目标、技术体系及标准体系,探讨关键技术标准化产业化建设的路径,提出我国海绵城市建设的发展方向。
报告题目:《城镇智慧水务技术指南》   中国给水排水直播平台: 主讲人简介:  简德武,教授级高级工程师,现任中国市政工程中南设计研究总院党委委员、副院长,总院技术委员会副主任委员、信息技术委员会副主 第一轮通知 | 国际水协第18届可持续污泥技术与管理会议 主办单位:国际水协,中国科学院  联合主办单位:《中国给水排水》杂志社 等
技术沙龙 | 先进水技术博览(Part 11) 直播时间:8月19日(周六)上午10:00-12:00 2023-08-19 10:00:00  广东汇祥环境科技有限公司  湛蛟  技术总监  天津万 中国水业院士论坛-中国给水排水直播平台(微信公众号cnww1985):自然—社会水循环与水安全学术研讨会
WaterInsight第7期丨掀浪:高铁酸钾氧化技术的机理新认知及应用 直播时间:2023年8月5日(周六)上午10:00-11:00 2023-08-05 10:00:00 开始 直播:“一泓清水入黄河”之山西省再生水产业化发展专题讲座 直播时间:2023年7月23日(周日 )08:00-12:00 2023-07-23 08:00:00 开始
珊氮自养反硝化深度脱氮技术推介会 直播时间:2023年7月21日(周五) 欧仁环境颠覆性技术:污水厂扩容“加速跑”(原有设施不动,污水处理规模扩容1倍!出水水质达地表水准IV类标准!),推动污水治理提质增效。  诚征全国各地污水厂提标扩容工程需求方(水务集团、BOT公司、设
直播预告|JWPE网络报告:自然系统中难降解污染物去除的物化与生化作用及水回用安全保障 中国给水排水 直播题目: 高排放标准下污水中难降解COD的去除技术     报告人:苏伊士亚洲 技术推广经理 程忠红
WaterTalk|王凯军:未来新水务 一起向未来  For and Beyond Water 中国环境科学学会水处理与回用专业委员会以网络会议形式举办“水与发展纵论”(WaterTalk)系列学术报 5月18日下午 14:00—16:00 直播  题目: 高密度沉淀池技术的迭代更新 主讲人: 程忠红 苏伊士亚洲 技术推广经理  大纲:  高密池技术原理 不同型号高密池的差异和应用区别 高密池与其他
BEST|绿色低碳科技前沿与创新发展--中国工程院院士高翔教授  直播时间:2023年4月30日 14:00—16:00 2023-04-30 14:00:00 开始 日照:“碳”寻乡村振兴“绿色密码”  凤凰网山东    乡村生态宜居,乡村振兴的底色才会更亮。我市坚持乡村建设与后续管护并重,市、区、镇联
BEST论坛讲座报告第十三期(cnwww1985):全球碳预算和未来全球碳循环的不稳定性风险 The global carbon budget and risks of futur 国际水协IWA 3月17日直播:3月17日 国际水协IWA创新项目奖PIA获奖项目介绍分享会 直播时间:2023年3月17日 9:00—11:30 2023-03-17 09:00:00 开始
中国给水排水直播:云中漫步-融合大数据、人工智能及云计算的威立雅智慧水务系统Hubgrade 直播时间:2023年3月15日 中国给水排水直播平台会议通知 | 2023污泥处理处置技术与应用高峰论坛(清华大学王凯军教授团队等)
中国污水千人大会参观项目之一: 云南合续环境科技股份有限公司  海口市西崩潭水质净化中心 中国给水排水 Water Insight直播:刘锐平  清华大学 环境学院 教授 博士生导师—高浓度硝酸盐废水反硝化脱氮过程强化原理与应用 会议时间:2023.1.7(周六)10:00—11:00
智慧水务的工程全生命周期实践分享 直播时间:2023年1月6日 15:00-16:00 对话嘉宾:窦秋萍  华霖富水利环境技术咨询(上海)有限公司  总经理 主持人:李德桥   欧特克软件(中国)有限 苏伊士 直播时间:12月30日14:00-16:00直播题目:污泥处理处置的“因地制宜和因泥制宜” 主讲人:程忠红,苏伊士亚洲  技术推广经理 特邀嘉宾:刘波 中国市政工程西南设计研究总院二院总工 教
苏伊士 直播时间:12月27日14:00-16:00;复杂原水水质下的饮用水解决方案    陈智,苏伊士亚洲,技术推广经理,毕业于香港科技大学土木与环境工程系,熟悉市政及工业的给水及污水处理,对苏伊士 曲久辉  中国工程院院士,美国国家工程院外籍院士,发展中国家科学院院士;清华大学环境学院特聘教授、博士生导师;中国科学院生态环境研究中心研究员
基于模拟仿真的污水处理厂数字化与智慧化:现状与未来 直播时间:2022年12月28日(周三)9:30—12:00 2022城镇溢流污染控制高峰论坛|聚焦雨季溢流污染控制的技术应用与推广 中国给水排水
王爱杰 哈尔滨工业大学教授,国家杰青,长江学者,国家 领军人才:广州大学学术讲座|低碳水质净化技术及实践 直播时间:2022年12月18日 9:30 国际水协会哥本哈根世界水大会成果分享系列网络会议 直播时间:2022年12月15日 20:00—22:00
德国专场直播主题:2022 中国沼气学术年会暨中德沼气合作论坛 2022 中国沼气学术年会暨中德沼气合作论坛德国专场 时间:2022年12月20日  下午 15:00—17:00(北京时间) 2022中国沼气学会学术年会暨第十二届中德沼气合作论坛的主论坛将于12月15日下午2点召开
技术交流 | 德国污水处理厂 计算系列规程使用介绍 城建水业 WaterInsight首期丨王志伟教授:膜法水处理技术面临的机遇与挑战 直播时间:2022年12月10日 10:00—11:00
处理工艺专场|水业大讲堂之六——城市供水直饮安全和智慧提质 直播时间:2022年12月8日 8:30—12:15 建设管理专场|水业大讲堂之六——城市供水直饮安全和智慧提质 直播时间:2022年12月7日 14:00—17:15
国际水协会哥本哈根世界水大会成果分享系列网络会议 直播时间:2022年12月8日 20:00—22:00 Training Course for Advanced Research & Development of Constructed Wetland Wastewater Treatment Tech
12月3日|2022IWA中国漏损控制高峰论坛 直播时间:2022年12月3日(周六)9:00—17:00 2022-12-03 09:00:00 开始 国际水协会哥本哈根世界水大会成果分享系列网络会议(第八期) 直播时间:2022年12月1日 20:00—22:00 2022-12-01 20:00:00 开始
中国给水排水直播:智慧输配专场|水业大讲堂之六——城市供水直饮安全和智慧提质 直播时间:2022年11月30日 14:00—17:05 2022-11-30 14:00:00 开始 国际水协会哥本哈根世界水大会成果分享系列网络会议(第七期) 直播时间:2022年11月25日 20:00—22:00 2022-11-25 20:00:00 开始
国标图集22HM001-1《海绵城市建设设计示例(一)》首次宣贯会   直播时间:2022年11月24日 13:30—17:30 中国给水排水直播平台 【 李玉友,日本国立东北大学工学院土木与环境工程系教授,博导,注册工程师】颗粒污泥工艺的研究和应用:从UASB到新型高效脱氮和磷回收
中国建科成立70周年|市政基础设施绿色低碳发展高峰论坛   直播时间:2022年11月22日 13:30—18:25   2022-11-22 13:30:00 开始 国际水协会哥本哈根世界水大会成果分享系列网络会议(第六期)   直播时间:2022年11月22日 20:00—22:00
会议预告| 国际水协会哥本哈根世界水大会成果分享系列网络会议(第五期) 中国给水排水 奋进七十载 起航新征程|中国市政华北院第十届科技工作会议暨庆祝建院七十周年大会  直播时间:2022年11月18日 9:30   2022-11-18 09:00:00 开始
樊明远:中国城市水业的效率和服务要做一个规范     樊明远 世界银行高级工程师 黄绵松  北京首创生态环保集团股份有限公司智慧环保事业部总经理,正高级工程师  获清华大学博士学位:海绵城市系统化运维的挑战与实践  直播时间:2022年11月16日 18:30  黄绵松  北京
全国节水高新技术成果展云端活动周寻水路  污水回用专场      转发直播赠送  中国给水排水电子期刊  !!!  直播抽奖 100份 中国给水排水电子期刊  !!! 首届全国节水高新技术成果展即将开幕,同步举行的节水时光云端活动周”也将于2022年11月15日10:00-12:00 、14:30-17:00,在云端与水务行业的专家朋友见面!    在这即将到来激动
会议预告| 国际水协会哥本哈根世界水大会成果分享系列网络会议(第四期) 中国给水排水 国标图集22HM001-1《海绵城市建设设计示例(一)》首次宣贯会
国际水协会哥本哈根世界水大会成果分享系列网络会议 直播时间:2022年11月3日 16:00—18:00 2022-11-03 16:00:00 开始 中国给水排水直播 会议预告 | 国际水协会哥本哈根世界水大会成果分享系列网络会议 国合环境
精彩预告 | 黄河中上游水环境国际论坛·颗粒污泥水处理创新与应用  来源:《中国给水排水》 全球环境科学高峰论坛系列讲座( BEST):电活性微生物:生物地球化学循环、生物能提升、生物修复、金属腐蚀以及新型电子设备    报告人:马萨诸塞州州立大学-阿默斯特分校的Derek Lovley教授
彭永臻院士直播预告丨城市污水生物脱氮除磷新技术与发展/2022年中国污泥大会(第十三届)/工业污泥大会/固废大会/渗滤液大会 直播预告 | 8月21日 中外雨水管理经验和挑战研讨会 中国给水排水    留德华人资源与环境学会  潘伯寿博士,于1991年在德国卡尔斯鲁厄大学获工学博士学位。曾受聘德国GKW工程设计及咨询公司,贝
清水绕村庄,农家换新颜 山东加快推进农村生活污水及黑臭水体治理--8月9日上午,山东省在日照市召开2022年全省东部片区农村生活污水和农村黑臭水体治理现场推进会,参会代表现场观摩学习了岚山区、高新区等 【水大会直播二位码】中国污水处理厂提标改造/污水处理提质增效/排水管网、水环境综合治理/再生水利用/水环境综合治理大会目次及报告日程
推荐行业资讯
点击排行
